威中县如鲁 · 施工中

One City Height @ 槟城如鲁

位于 Lorong Perniagaan Seri Juru 2 的单栋 23 层、148 户三房公寓,政府登记名称是 Pangsapuri Seri Juru Indah,2026 年 10 月工程完成 43.65%。准证价格区间刚好跨过威省对外国个人的门槛,所以外国买家能不能买,要一个单位一个单位看。

148 户23 层三房两卫已完成 43.65%

⚡ 通常 15 分钟内回复,早 9 点至晚 10 点(马来西亚时间)· 无需承诺

148户,只有一栋
10户,一般楼层每层
1.7 公里至如鲁收费站
One City Height(Pangsapuri Seri Juru Indah)23 层公寓外观效果图,槟城如鲁
23 层公寓外观效果图 · 取自发展商向政府登记提交的广告
速览

One City Height @ 槟城如鲁 项目速览

以下每一项数据均出自发展商官方公布资料或政府登记资料。两者都没有公布的内容,本页面一律不写。

项目名称
One City Height政府登记名称 Pangsapuri Seri Juru Indah · 执照持有人 World Corporate Construction Sdn Bhd
位置
槟城威省如鲁威中县 Lorong Perniagaan Seri Juru 2 · 邮区 14100
地契
永久地契发展商向政府登记提交的广告写明「Hakmilik Kekal」,并注明土地没有抵押 · 登记本身不记录地契,最终以律师的土地查册为准
建筑
1 栋 · 23 层住宅层共 15 层,从 8 楼到 22 楼
单位数
148 户其中 14 层每层 10 户,13 楼 8 户
户型
三房两卫 · 950 或 1,050 平方尺A 型(30 户)与 A1 型(58 户)950 平方尺,B 型(60 户)1,050 平方尺 · 建筑面积取自发展商向政府登记提交的广告
设施
有休闲设施,未列明细发展商提交的广告写明是附休闲设施的 23 层公寓,但没有列出项目——设施规划图可向我索取
完工
预计 2027 年 12 月发展商提交的广告上的日期 · 政府登记显示完成 43.65%,进度正常 · 按第一份合约最迟 2028 年 7 月 17 日交屋
政府准证
30807-1/06-2028/0459(N)-(S)有效期 2025 年 6 月 11 日至 2028 年 6 月 10 日
外国买家
逐个单位判断准证价格区间跨过威省外国个人购买分层产业的 RM500,000 门槛
为什么是这个位置

关于 One City Height,询问之前该先知道的六件事

四件是威省买家会把它放进名单的理由,两件是要先问清楚的事。这里每一个数字都来自政府房屋登记、发展商向登记提交的广告,或是我自己量的直线距离。

🏗️

看得见的大楼,已经盖到 43.65%

政府登记的最新报告显示工程完成 43.65%,状态是「lancar」(进度正常),距离第一份买卖合约只过了十五个月。你可以站在 Lorong Perniagaan Seri Juru 2 自己数楼层,不必对着模型想象。

🛏️

每一户都是三房

148 户在登记上全部是三房两卫,整栋楼没有单间、没有一房的投资型小单位。这通常代表邻居以家庭和长期租客为主,对你来说选择也简单:选楼层、选位置,不必纠结格局。

🏭

夹在两个工业区之间

直线距离到武吉敏惹工业区 1.4 公里,到南北大道如鲁收费站 1.7 公里,到峇都加湾工业园 9.0 公里。家里有人在这两个工业区上班,通勤短就是选如鲁的全部理由。

🗂️

大部分单位还可以选

我读取登记的单位清单时,148 户里 27 户登记为已售出、121 户尚未售出。也就是说,楼层和同一层里的位置都还有得挑——一栋盖了将近一半的楼,这种情况不多见。

🔎

还没有公布的部分

登记没有记录这个项目的地契和面积,我也找不到可以打开的发展商网站。发展商向政府登记提交的广告补上了大部分:永久地契、建筑面积 950 与 1,050 平方尺、三种户型和一份建材规格。车位、设施明细和每月管理费,两处都没有写,所以这一页刻意留空。你做任何决定之前,我会先帮你拿到书面答案。

🏢

这张执照下的第一个项目

登记显示,World Corporate Construction Sdn Bhd 的发展商执照下只有一个项目,就是这一个。这不是缺点,但代表登记上没有交屋记录可以参考。合约里的交屋期和保修条款要仔细读,工程进度报告也要持续跟进。

项目 DNA

整个项目,一次拆解清楚

这里的每一个数字,都来自发展商本身或政府登记资料。

148户
1栋
23层
15层住宅楼层

发展商广告上的建材规格

译自发展商向政府登记提交的广告中的规格页。广告写明大楼附休闲设施,但没有列出项目。

结构

整栋大楼
  • 地基:钢筋混凝土离心桩
  • 主结构:钢筋混凝土框架
  • 屋顶:钢筋混凝土平屋顶
  • 天花板:批灰后油漆

门窗与饰面

所有户型
  • 门:层压木门,以及铝框玻璃趟门
  • 窗:铝框玻璃窗
  • 五金:经批准的优质门锁
  • 地面:客厅、饭厅与厨房铺通体砖;卧室与浴室铺瓷砖
  • 墙面:浴室瓷砖贴至天花板高度;其余批荡后油漆

每户的设备

A、A1 型 · B 型
  • 厨房水槽连水龙头 1 个
  • 洗手盆连水龙头 2 个
  • 坐式马桶 2 个
  • 花洒 2 个
  • 洗衣机用的室外水龙头 1 个
  • 灯位:17 个 · B 型 18 个
  • 13 安培插座:13 个 · B 型 14 个
  • 冷气位 4 个
  • 电热水器位 2 个
  • 吊扇位 5 个
  • 电话 / 对讲机位 1 个
  • 电视(Astro)位 1 个

项目现在走到哪一步

2025 年 6 月 11 日广告准证核发 · 有效至 2028 年 6 月 10 日
2025 年 7 月 17 日政府登记所记录的第一份买卖合约日期
2026 年 10 月政府登记:完成 43.65%,进度正常 · 27 户已售出,121 户未售出
2027 年 12 月发展商向政府登记提交的广告上的预计完工日期
2028 年 7 月 17 日按第一份合约计算的最迟交屋日——H 表合约 36 个月
户型

One City Height @ 槟城如鲁 全部 3 种户型图

三种户型,全部三房两卫。建筑面积、每种户型的户数和图纸,都取自发展商向政府登记提交的广告;登记本身没有记录面积。广告没有写明每一层哪个位置是哪种户型,而 13 楼只有 8 户、不是一般的 10 户,所以你看中的单位是哪一型,问我。

One City Height A 型户型图,950 平方尺,三房两卫,槟城如鲁

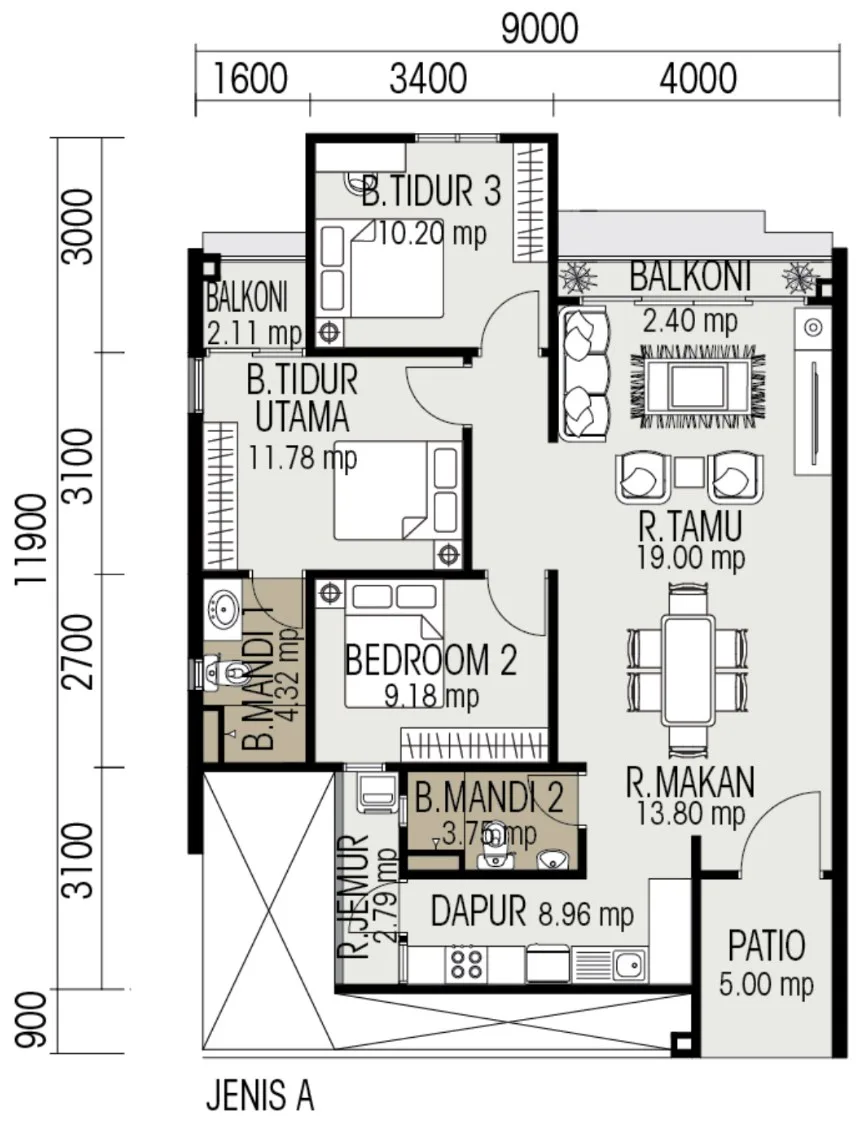

Type A — 950 平方尺

建筑面积 950 平方尺 · 客厅、饭厅、厨房、晾衣间、两个阳台和一个 Patio · 图上外廓 9,000 毫米 × 11,900 毫米 · 图纸与数字取自发展商向政府登记提交的广告

🛏 3 房🛁 2 卫30 户官方图纸
索取这个户型图
One City Height A1 型户型图,950 平方尺,三房两卫,槟城如鲁

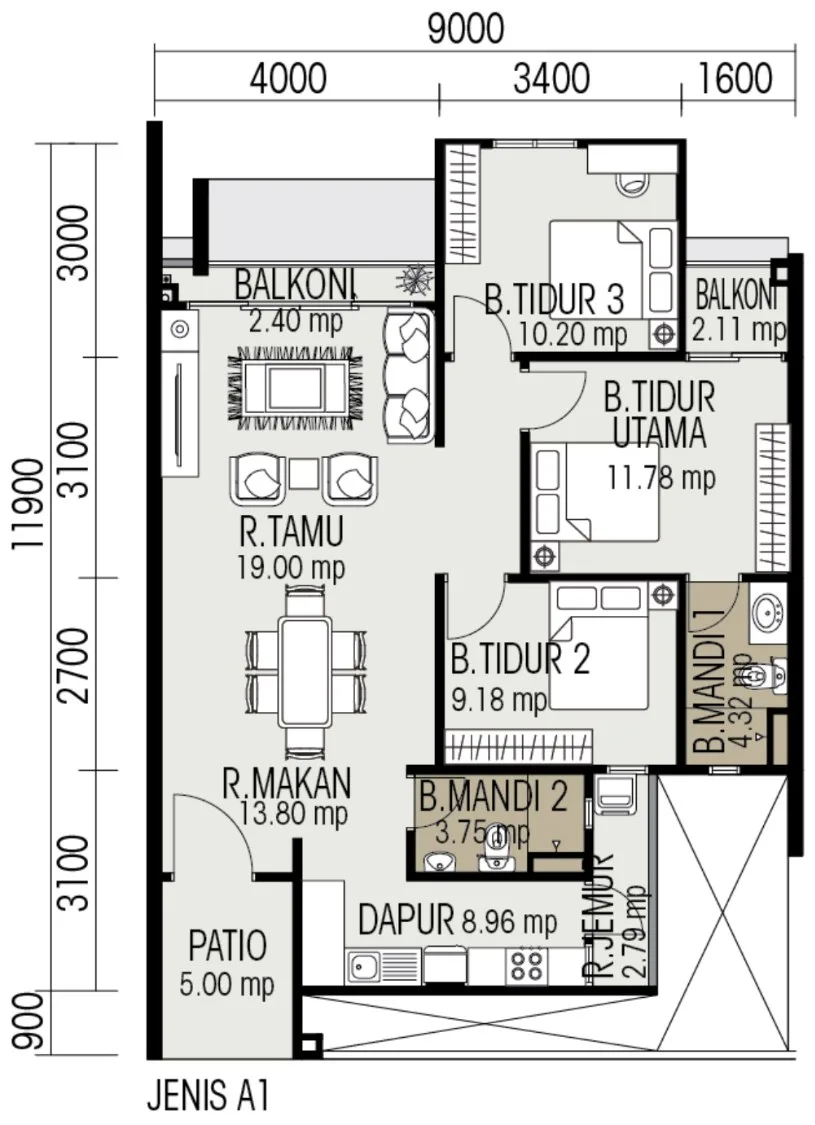

Type A1 — 950 平方尺

建筑面积 950 平方尺 · 图上是 A 型的左右对调,各房间面积相同 · 全栋户数最多的一型 · 图纸与数字取自发展商向政府登记提交的广告

🛏 3 房🛁 2 卫58 户官方图纸
索取这个户型图
One City Height B 型户型图,1,050 平方尺,三房两卫,槟城如鲁

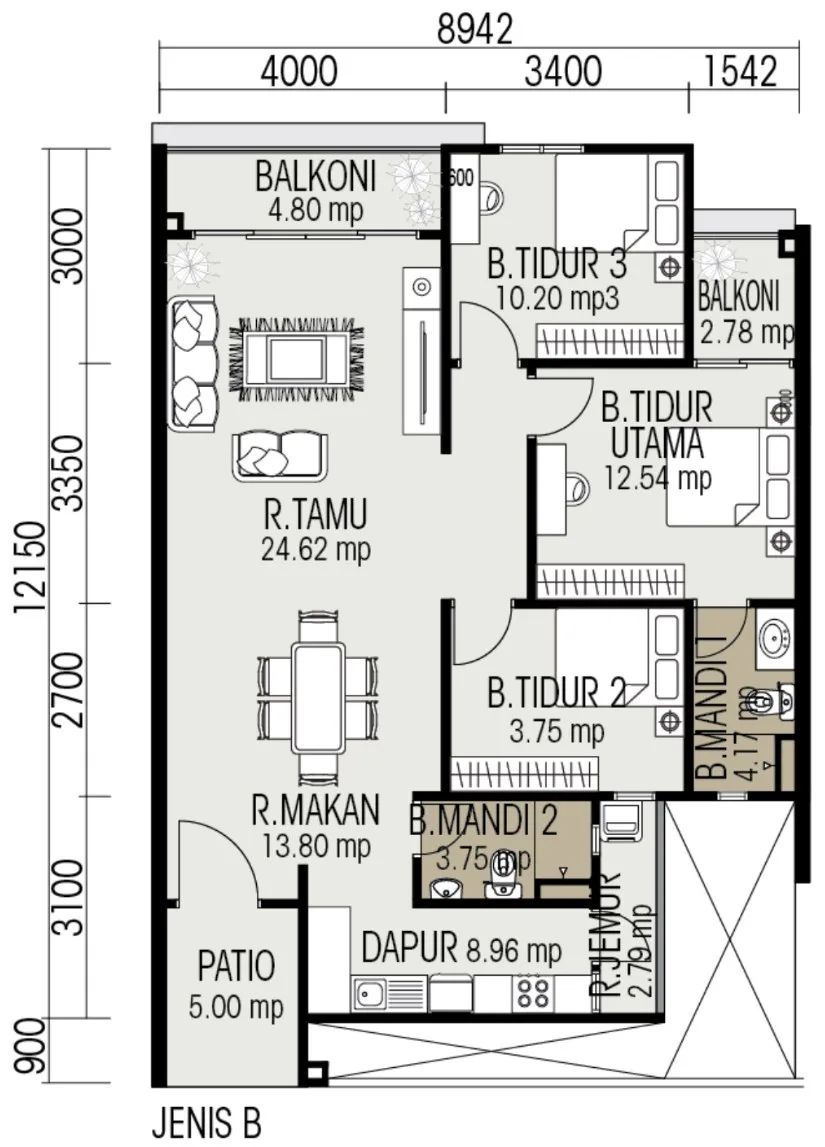

Type B — 1,050 平方尺

建筑面积 1,050 平方尺 · 客厅和主阳台都比 A、A1 型大 · 图上外廓 8,942 毫米 × 12,150 毫米 · 图纸与数字取自发展商向政府登记提交的广告

🛏 3 房🛁 2 卫60 户官方图纸
索取这个户型图
位置与交通

One City Height @ 槟城如鲁 在哪里

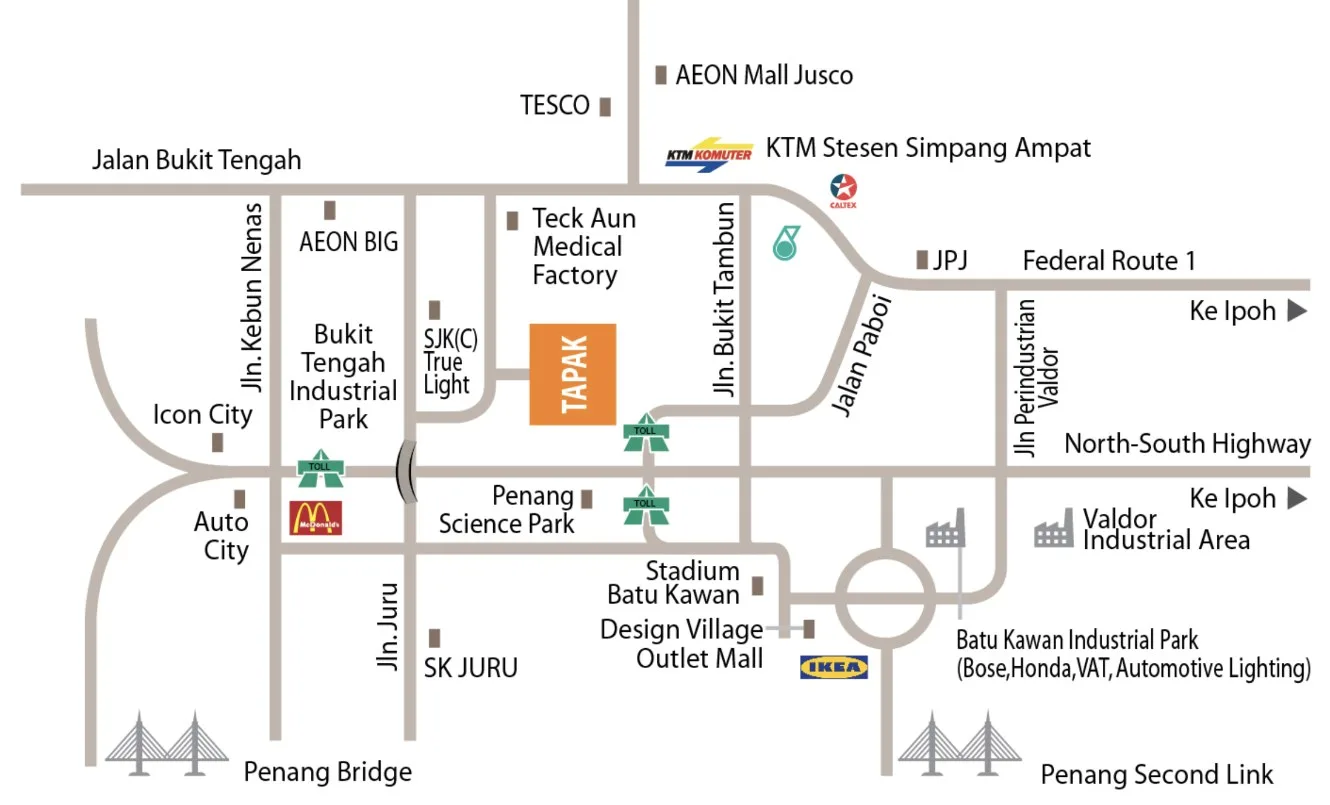

如鲁位于槟城威省的威中县,北边是大山脚,南边是峇都加湾工业走廊。大楼就在 Lorong Perniagaan Seri Juru 2——直线距离南北大道如鲁收费站 1.7 公里,距离武吉敏惹工业区 1.4 公里。发展商广告上的位置图,把项目画在南北大道以北、Jalan Juru 与 Jalan Bukit Tambun 之间,靠近 SJK(C) True Light。

在 Google 地图打开 →
📍 5.309167, 100.44069114100 新邦安拔

地图定位取自国家房屋登记系统中项目 30807-1 的坐标。公开地图上 One City Height(Lorong Perniagaan Seri Juru 2)的标示点距离这个坐标约 100 米。距离均为从登记坐标起算的直线距离。

地图没告诉你的事。工业区只有 1.4 公里,对通勤和找租客都是好事,但也代表周围道路在换班时间会有罗里和车流。直线距离看不出这些。下决定之前,早上七点半和傍晚六点各开一趟:从工地到收费站、再到你上班的地方;晚上也到 Lorong Perniagaan Seri Juru 一带的商业店屋走一圈,看看实际有多热闹。
  • Pangsapuri Seri Juru(已完工的 26 层公寓)135 米直线距离
  • 武吉敏惹工业区1.4 公里直线距离
  • 南北大道如鲁收费站1.7 公里直线距离
  • 武吉敏惹政府诊所2.1 公里直线距离
  • 如鲁 Auto City3.5 公里直线距离
  • 大山脚日新国民型中学3.9 公里直线距离
  • AEON Mall 大山脚4.3 公里直线距离
  • 峇都加湾工业园9.0 公里直线距离
  • 槟城大桥11.6 公里直线距离
政府登记资料

政府登记编号 30807-1——148 户,工程完成 43.65%

政府登记不用销售名称。这个项目的登记名称是 Pangsapuri Seri Juru Indah,发展商执照持有人是 World Corporate Construction Sdn Bhd(30807)。我是按位置和施工状态把它和 One City Height 对上的:它是如鲁这一小区里,登记显示唯一还在施工的公寓大楼。

项目编号登记名称广告准证准证到期单位数房 / 卫状态
30807-1Pangsapuri Seri Juru Indah — flats / condominium, 23 storeys30807-1/06-2028/0459(N)-(S)10 Jun 20281483 / 2完成 43.65% · 进度正常

左右滑动可看完整表格 →

怎么自己查政府房屋查册 — 七个状态词的意思、为什么用行销名称搜不到,以及本站 175 个项目的查册状态一览 →

2026 年 10 月 2 日读取自 teduh.kpkt.gov.my。你可以自己查:teduh.kpkt.gov.my/semakan-status-kemajuan?kodProjek=30807-1

登记 148 户,分布在哪几层

登记系统把这个项目列为一个组成部分:23 层大楼内 148 个公寓单位,每户三房两卫。单位清单从 8 楼排到 22 楼:14 层每层 10 户,13 楼 8 户,加起来正好 148 户。我读取当天,登记显示 27 户已售出、121 户尚未售出。

准证价格区间与外国人门槛

广告准证登记的最低价是 RM462,000,最高价是 RM554,000。这是广告准证上的价格区间,不是任何一个单位的售价。在威省,外国个人购买分层产业的门槛是 RM500,000,外国公司是 RM1,000,000,所以这个区间刚好跨过个人门槛:能不能买,要按买卖合约上那个单位的价格逐一判断,另外还要州政府批准并缴付州政府征费。

H 表合约,36 个月,没有延期记录

买卖合约采用 H 表(分层产业),交屋期是标准的 36 个月,登记上没有已批准的延期。登记显示第一份合约日期是 2025 年 7 月 17 日,按那份合约计算,最迟交屋日是 2028 年 7 月 17 日。你自己的期限,从你的签约日起算 36 个月。

完成 43.65%,完工证还没出

最新报告显示大楼完成 43.65%,状态为「lancar」(进度正常)。完工与合格证书(CCC)和交屋日期都还没有记录。广告准证有效至 2028 年 6 月 10 日,比第一份合约的交屋期限早几个星期;如果销售持续到那时,准证有没有更新值得留意。

发展商背景

关于 World Corporate Construction

这栋楼的发展商执照持有人是 World Corporate Construction Sdn Bhd,发展商编号 30807,登记上的营业地址在北海 Taman Bagan Jermal。登记显示这张执照下只有一个项目,就是这一个。

One City Height 这个名字不在政府登记上。我用两点把它和项目 30807-1 对上:公开地图上 One City Height 在 Lorong Perniagaan Seri Juru 2 的标示点,距离登记坐标约 100 米;而 30807-1 是这一小区里登记显示唯一施工中的公寓。最终的确认,是你买卖合约上印的项目编号——请核对是不是 30807-1。

隔壁那栋楼很值得参考。Pangsapuri Seri Juru 距离这里 135 米,是一栋 26 层、同样 148 户的公寓,执照持有人是另一家公司 Paramount Garden Sdn Bhd;登记显示它已完工,完工与合格证书日期是 2024 年 4 月 5 日。它能让你看到同一个地点、一栋盖好的大楼实际是什么样子,看地时两栋一起看。

老实说一句:我找不到 One City Height 可以打开的发展商网站;2026 年 10 月 5 日我查的时候,广告上印的网址并没有通到发展商的网站。发展商向政府登记提交的那份广告,是本页地契、建筑面积、各户型户数、建材规格、预计完工日期,以及效果图、位置图和户型图的来源。广告没有写车位、设施明细和每月管理费,这几项我宁可留空,也不从房产网站抄来填。问我,我会一项一项向发展商要书面答复。

直接回答

常见问题

One City Height 一共有多少个单位?

根据政府登记,单栋 23 层公寓共 148 户。登记名称是 Pangsapuri Seri Juru Indah,项目编号 30807-1。

住宅层共 15 层,从 8 楼到 22 楼——其中 14 层每层 10 户,13 楼 8 户。

One City Height 是永久地契还是租赁地契?

永久地契。依据是发展商向政府登记提交的广告:上面写明土地为「Hakmilik Kekal」,并注明土地没有抵押。登记本身不记录这个项目的地契。

不管广告怎么写,地契性质和土地上有没有抵押,最终都以签约前律师的土地查册为准。

One City Height 有哪些户型?面积多大?

148 户全部三房两卫。发展商向政府登记提交的广告列出两种建筑面积:A 型(30 户)和 A1 型(58 户)是 950 平方尺,B 型(60 户)是 1,050 平方尺。登记本身没有记录面积。

本页的三张户型图就是那份广告上的图纸。广告没有写明每一层哪个位置是哪一型,所以把你看中的单位告诉我,我帮你确认它是哪一型。

外国人、新加坡人可以买 One City Height 吗?

要看单位。准证价格区间是 RM462,000 至 RM554,000,而威省外国个人购买分层产业的门槛是 RM500,000——合约价达到门槛的单位才有资格,低于门槛的不行。外国公司的门槛是 RM1,000,000,所以不符合。

外国人购买还需要州政府批准,批准时缴付 3% 州政府征费,三年内不能转售,并以非公民身份缴付一律 8% 的印花税;土著保留单位不开放给外国人。持大马身份证、在新加坡工作的买家不受这个门槛限制,可以安排远程签约。告诉我你的国籍,付任何款项之前我先帮你核对那个单位。

One City Height 什么时候完工交屋?

发展商向政府登记提交的广告写的预计完工日期是 2027 年 12 月。2026 年 10 月政府登记显示大楼完成 43.65%,进度正常。

合约上,H 表规定从你的签约日起 36 个月内交屋。登记上第一份合约的日期是 2025 年 7 月 17 日,所以按那份合约,最迟是 2028 年 7 月 17 日。

One City Height 该选哪一层、哪个单位?

整栋楼都是三房,所以选的是位置。单位清单从 8 楼开始,先问清楚 8 楼以下是什么用途、哪些单位面向工业区、哪些面向大山脚方向,以及在一层 10 户的楼层里离电梯有多远。

13 楼只有 8 户,不是 10 户——原因可以问我,楼层户数少,有时是那一层有设施,有时是角落单位比较大。我读取登记时还有 121 户未售出,现在确实还有得选。

One City Height 价格多少?管理费多少?

唯一公开的价格资料是政府准证上的价格区间:最低 RM462,000,最高 RM554,000——这是广告准证上的区间,不是任何一个单位的售价。房产网站上的数字我不会转述。

每月管理费和储备金没有公布。WhatsApp 我,我把最新价目表、还可以选的单位和书面的收费发给你。

One City Height 和 Forescape @ Metrioplace 怎么比?

两个项目直线相距 5.0 公里,对象不一样。Forescape 是 Metrio Group 在新邦安拔的单栋 28 层服务式公寓,398 户,永久地契,全部双钥匙格局。One City Height 规模小得多——148 户,永久地契,全部三房,950 或 1,050 平方尺,以 H 表合约出售。

想要双钥匙、一边自住一边出租,看 Forescape。想要传统的三房家庭公寓、同栋邻居少一点,就来看这一个。

住如鲁方便吗?孩子上学、出租有需求吗?

日常生活:直线距离到武吉敏惹政府诊所 2.1 公里,到餐馆集中的如鲁 Auto City 3.5 公里,到大山脚日新国民型中学 3.9 公里,到 AEON Mall 大山脚 4.3 公里。过槟岛走 1.7 公里外的如鲁收费站上南北大道,槟城大桥在 11.6 公里外。华小的选择和实际距离,我可以另外整理给你。

出租:这一带的租客主要来自 1.4 公里外的武吉敏惹工业区,以及 9.0 公里外的峇都加湾工业园。租金数字我不报;隔壁已完工那栋楼的三房单位实际租多少,可以问我。

索取最新价目表与可售单位

发展商价格会调整,好的单位也卖得快。告诉我你的预算,以及你是自住还是投资——我会挑真正适合你的单位发过去,不是一份通用楼书。

发展商新盘,买方无需支付经纪佣金

Louis Koh

马来西亚房产 11 年经验 · 新山、吉隆坡与槟城新盘 · 中文 & English

我服务来自新加坡与海外的跨境买家,以及本地投资者。如果某个项目不适合你,我会直接说——这通常比一份楼书更有价值。

💬 联络 Louis

发布于 2026-10-02 · 最后核对日期 2026-10-05,依据房屋及地方政府部(KPKT)登记资料(项目 30807-1)、发展商向登记提交的广告,以及我自己量的直线距离。可售单位、价格与交房时间由发展商决定并可能调整。本页面为营销资讯,不构成要约或合约。

One City Height @ 槟城如鲁148 户 · 三房 · 如鲁
WhatsApp

问一个具体的问题

不想用 WhatsApp 也可以。留下问题,我亲自回。只有姓名和一个联络方式是必填的。

电邮或电话,填一个就够

送出的内容只会寄到我的信箱并存在这个网站上。不会给任何第三方,不会加进邮件名单,也不会有追踪代码。详见隐私政策。

施工进度

政府记录的户型、准证价格与完成度

这一整张表不是发展商的说法,是房屋及地方政府部按 7(f) 报告记录的:户型、房厕数、建筑面积、单位数、准证上的价格区间、认证完成百分比。发展商宣传册上的价格可以改,准证上的价格是报备的;宣传册可以不提进度,完成度是政府认证的。状态用词也是政府自己的:Lancar(正常)、Lewat(落后)、Sakit(病态)、Terbengkalai(荒废)。

30807-1 · PANGSAPURI SERI JURU INDAH

整体状态:Lancar — 进度正常

各组件的政府认证完成度Rumah Pangsa/Kondo – 148 单位43.65%
组件房 / 厕面积单位数准证价格区间完成度
Rumah Pangsa/Kondo
23 层
Lancar
3 / 2—148RM462,000.00
– RM554,000.00
43.65%

表格可左右滑动查看完整栏位。

官方广告文件 · 政府主机

这是发展商为了取得广告许可、依法呈报并经房屋局核准的那一份文件,由部门自己的主机提供。它通常载有位置图、发展商执照与建筑图批准编号、预计完工日期、地皮抵押状况,以及逐个户型的单位数与最低/最高价格。销售人员给你的宣传册可以改版;这一份改不了。

开启法定广告文件(PDF)

读取自 teduh.kpkt.gov.my,2026-10-08,项目代码 30807-1。本站每周自动重读一次。

怎么用这个数字。完成度是对着你合约上的交楼日看的,不是对着销售讲的话看。一个法定交楼期只剩一年、完成度却还在三成的项目,算术自己会说话。

其他项目呢?本站全部项目按查册状态分组——已撤销、已烂尾、进度落后的排在最前面。
