Eco Horizon @ 槟城峇都加湾
EcoWorld 在 IKEA 峇都加湾旁边的 300 英亩永久地契城镇,政府登记共 3,384 户,大部分已经盖好。现在卖的是两期:Dawson,262 户排屋与花园排屋,工程完成 32.02%;Beldon,182 户半独立式洋房。外国买家方面,Dawson 要按买卖合约价格逐户判断,Beldon 的准证价格区间则高于威省门槛。
⚡ 通常 15 分钟内回复,早 9 点至晚 10 点(马来西亚时间)· 无需承诺

Eco Horizon @ 槟城峇都加湾 项目速览
以下每一项数据均出自发展商官方公布资料或政府登记资料。两者都没有公布的内容,本页面一律不写。
- 项目名称
- Eco HorizonEcoWorld 城镇项目 · 执照持有人 Eco Horizon Sdn Bhd
- 位置
- 峇都加湾 Bandar Cassia威南县(Seberang Perai Selatan)· Jalan Tun Abdullah Ahmad Badawi 沿线
- 地契
- 永久地契发展商页面与提交登记的广告写明「hakmilik kekal」· 地契转让须经州政府批准
- 城镇面积
- 300 英亩230 英亩住宅、70 英亩商业——The Edge 2017 年推介报道
- 登记户数
- 11 期共 3,384 户2,082 户有地房产,1,302 户 Duduk Ceria 服务式公寓 · 其中 3,010 户已完工
- 在售期数
- Dawson 与 BeldonDawson:262 户排屋与花园排屋 · Beldon:两期共 182 户半独立式洋房
- 面积
- 1,682 至 2,671 平方尺Dawson 1,682 和 1,749 平方尺 · Beldon 2,540 至 2,671 平方尺
- 完工
- Dawson:2027 年 10 月发展商预计日期 · Beldon 112 户预计 2027 年 7 月 · Beldon 另外 70 户已完工
- 政府准证
- 19152-12/10-2027/0983(A)-(S)Dawson · 有效期 2024 年 10 月 25 日至 2027 年 10 月 24 日 · Beldon:19152-9/03-2027/0236(R)-(S)
- 外国买家
- Dawson 逐户判断威省有地与有地分层房产的外国人门槛是 RM1,000,000 · Dawson 区间跨过门槛,Beldon 区间在门槛之上
延伸主题
每个都是有内容的专题页,不是自动生成的标签存档页。
关于 Eco Horizon,询问之前该先知道的六件事
四件是槟城买家会把这个城镇放进名单的理由,两件是要先问清楚的事。六件都出自 EcoWorld 自己的资料、政府登记或 The Edge 的报道。
峇都加湾的永久地契有地房产
EcoWorld 在 Eco Horizon 的页面和提交给房屋登记系统的广告上都写明「hakmilik kekal」,也就是永久地契。Dawson 和 Beldon 都是双层房屋,不是公寓——你买的是一间有地的房子,位置就在威省工厂最集中、又接槟城第二大桥的这一带。
城镇大部分已经盖好、有人住
登记上的 3,384 户当中,3,010 户属于已经完工、领了完工证的期数——Ashton 在 2021 年 1 月,Camdon 和第一批 Beldon 在 2024 年,Duduk Ceria 在 2026 年 9 月。买最新一期之前,你可以先开车进去看看前几期住了几年之后是什么样子。

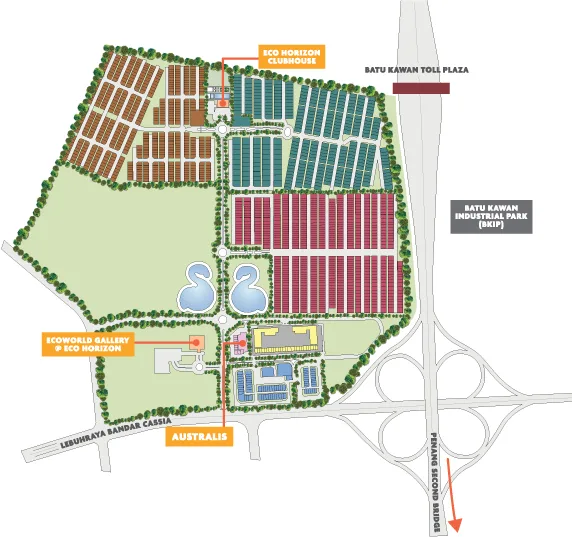

湖滨公园和会所是现成的,就在城镇中央
EcoWorld 2017 年的新闻稿介绍了 Twin Flamingo Lakes:城镇中央 13.6 英亩的园林公园,湖面呈红鹤形状;以及约 3 英亩的会所,有奥林匹克标准泳池、社区礼堂、休息厅和烧烤区。会所距离销售展厅直线 823 米,看房时两处都走一走。
上班、购物、收费站都在约 1.2 公里内
从城镇登记坐标起算的直线距离:IKEA 峇都加湾 755 米、Design Village 名牌奥莱城 891 米、UOW Malaysia KDU 峇都加湾校区 1.1 公里,Bandar Cassia 收费站和峇都加湾工业园都是 1.2 公里。家里有人在工业园或槟岛上班,这就是选这里的实际理由。
交屋记录要逐期看
登记显示有三个较早的期数获批延长交屋期——Ashton 六个月、第一批 Camdon 城市屋五个月、Duduk Ceria 十二个月;另有一张广告准证(Brydon,241 户)被记录为已取消。其余都已交屋。所以要看的是你自己那份合约里的交屋期和延迟赔偿条款,不是楼书上的日期。
这是分层地契项目,有几项基本资料没公布
每一期都采用 H 表合约,也就是分层地契的买卖合约格式,代表围篱保安社区和公共园林要缴每月管理费。EcoWorld 的页面没有写管理费、会所会籍条件,也没有写 Dawson 两种户型各有多少户;提交登记的广告还注明土地抵押给银行。这些答案我帮你要书面的。
整个项目,一次拆解清楚
这里的每一个数字,都来自发展商本身或政府登记资料。
选择期数

Dawson

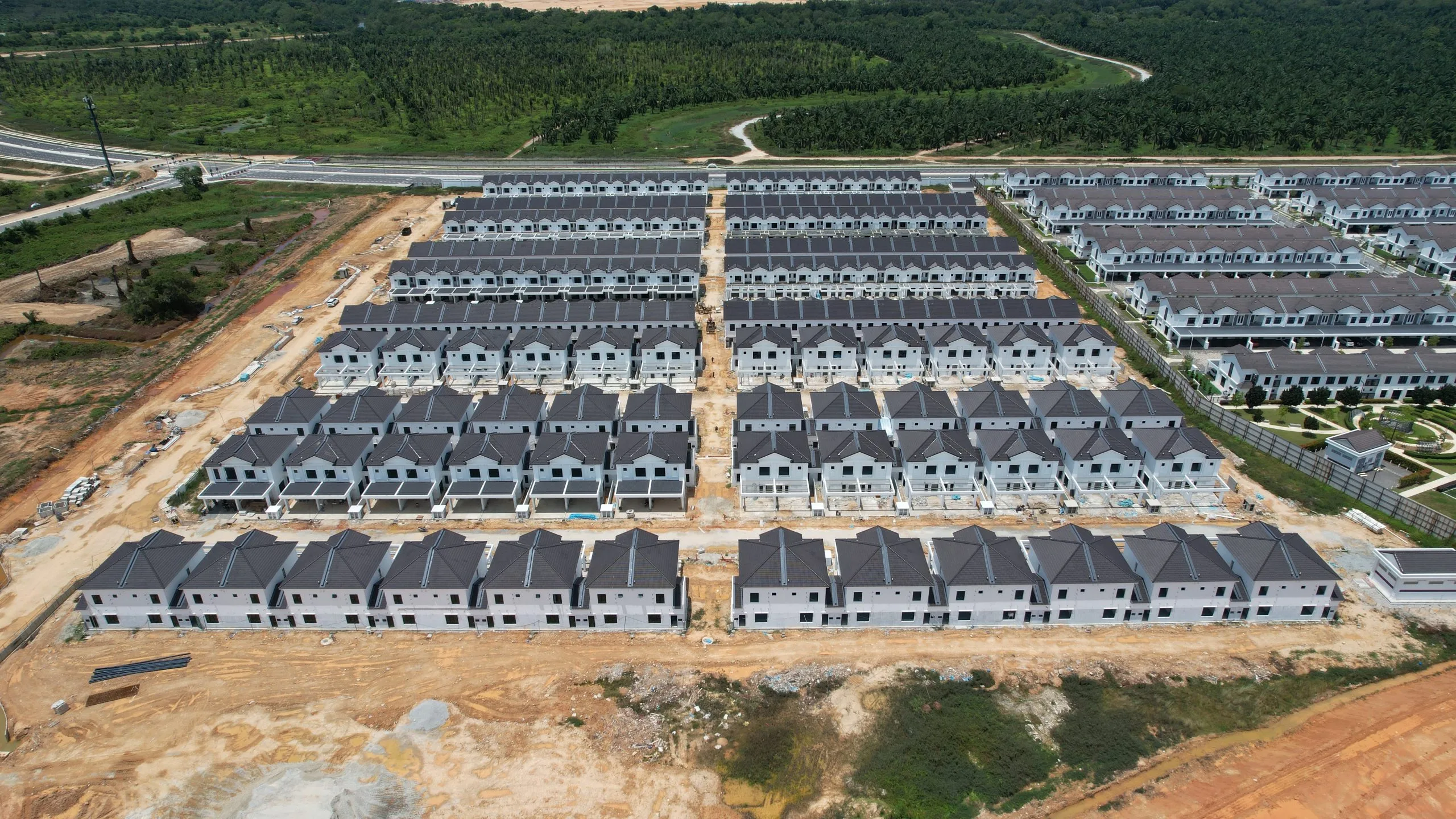

EcoWorld 目前主推的一期,政府登记名称是 Eco Horizon 3。两种双层户型:THA 排屋,地段 20 尺 × 60 尺;GHA 花园排屋,地段较宽,24 尺 × 56 尺。登记显示 262 户全部是四房三卫;我读取当天,179 户已售出、83 户尚未售出。发展商官网写预计 2027 年 10 月完工,它提交给登记系统的广告则写 2027 年 9 月。

Beldon · 112 户半独立

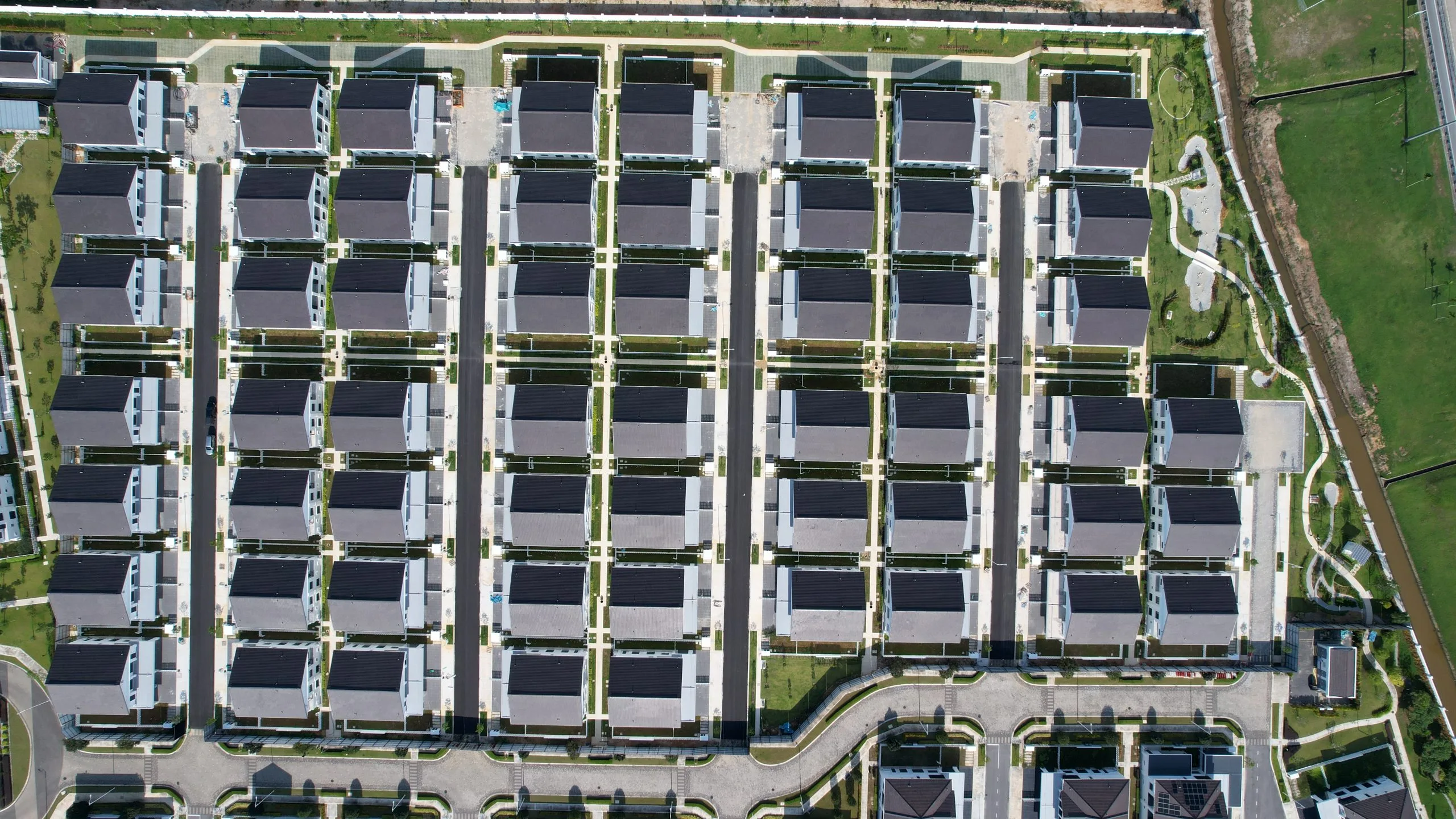

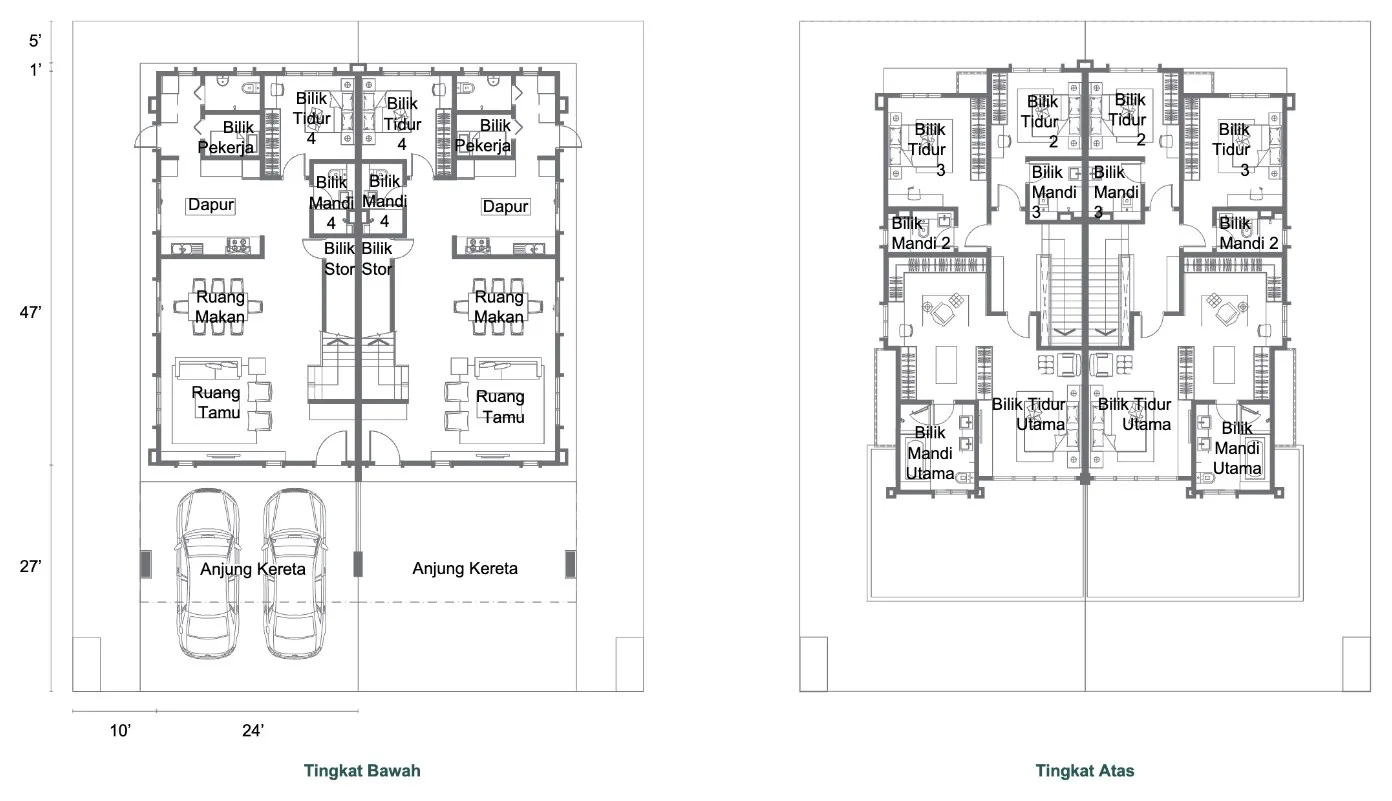

SD6 半独立式洋房,地段 34 尺 × 75 尺,分 SD6A 到 SD6D 四个变化型。发展商的电子楼书写明楼上四间卧室,楼下另有客房和工人房,所以政府登记算作五或六房、五卫。我读取登记当天,112 户里 49 户已售出、63 户尚未售出。发展商预计 2027 年 7 月完工。
Beldon · 70 户现房半独立
SD3 和 SD5 半独立式洋房,地段更深:34 尺 × 80 尺和 34 尺 × 85 尺。政府登记显示这一期工程完成 100%,完工与合格证书日期是 2025 年 10 月 7 日,2025 年 11 月 3 日交屋。我读取当天,70 户里 50 户已售出、20 户尚未售出——这是 Beldon 里唯一可以在签约前走进实屋看的一批。
项目设施
取自 EcoWorld 2017 年 12 月 2 日的新闻稿和 Eco Horizon 官网。The Edge 的推介报道写会所 3.6 英亩,EcoWorld 自己的新闻稿写 3 英亩。
会所
- 奥林匹克标准泳池
- 社区礼堂
- 休息厅
- 烧烤区
Twin Flamingo Lakes
- 红鹤形状的湖面
- 环湖园林公园
城镇
- 围篱保安的住宅区
- EcoWorld 称它是峇都加湾第一个绿色建筑指数(GBI)城镇发展项目
- 城镇内有 Ceria Square 和 Borealis 商铺
项目现在走到哪一步
走进 Eco Horizon @ 槟城峇都加湾

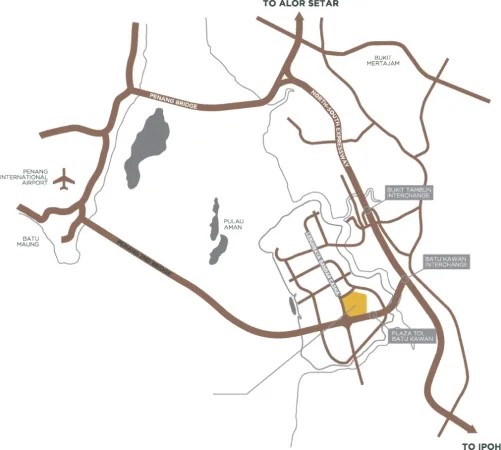

Eco Horizon @ 槟城峇都加湾 在哪里
威南县峇都加湾 Bandar Cassia——地图定位在城镇的登记坐标,就在 Jalan Tun Abdullah Ahmad Badawi 的 EcoWorld Gallery 展厅旁。从这个点起算,Dawson 直线 627 米,施工中的 Beldon 1.4 公里,Duduk Ceria 387 米。
地图定位取自国家房屋登记系统中城镇最早期数(项目 19152-1)的坐标,位置就在 EcoWorld Gallery 展厅旁。距离均为从此点起算的直线距离;每一期在登记上都有自己的坐标。
- IKEA 峇都加湾755 米直线距离
- Eco Horizon 会所823 米直线距离
- Design Village 名牌奥莱城891 米直线距离
- UOW Malaysia KDU 峇都加湾校区1.1 公里直线距离
- Bandar Cassia 收费站1.2 公里直线距离
- 峇都加湾工业园1.2 公里直线距离
- KPJ 槟城专科医院14.5 公里直线距离
- 槟城第二大桥15.0 公里直线距离
- 槟城国际机场19.8 公里直线距离
政府登记:执照持有人 19152——共 3,384 户,其中 3,010 户已完工
发展商执照持有人是 Eco Horizon Sdn Bhd(19152),也就是 EcoWorld 负责这个城镇的公司。它在国家登记系统里有 14 笔项目记录:12 笔属于 Eco Horizon,2 笔属于 2.3 公里外的 Taman Eco Sun。下表列出 Eco Horizon 最近的 8 笔,另外 4 笔较早的记录在表格下面说明。
| 项目编号 | 登记名称 | 广告准证 | 准证到期 | 单位数 | 房 / 卫 | 状态 |
|---|---|---|---|---|---|---|
| 19152-12 | Dawson (filed as Eco Horizon 3) — two-storey terrace houses | 19152-12/10-2027/0983(A)-(S) | 24 Oct 2027 | 262 | 4 / 3 | 完成 32.02% · 进度正常 |
| 19152-9 | Beldon (filed as Eco Horizon 1) — two-storey semi-detached | 19152-9/03-2027/0236(R)-(S) | 21 Mar 2027 | 112 | 5–6 / 5 | 完成 61.61% · 进度正常 |
| 19152-10 | Beldon (filed as Eco Horizon 1) — two-storey semi-detached | 19152-10/03-2026/0306(A)-(S) | 21 Mar 2026 | 70 | 5–6 / 5 | 已完工 · 完工证 2025 年 10 月 7 日 |
| 19152-11 | Duduk Ceria — serviced apartments, 31 storeys, two components of 651 | 19152-11/08-2026/0981(A)-(S) | 29 Aug 2026 | 1,302 | 2–3 / 2–3 | 已完工 · 完工证 2026 年 9 月 1 日 |
| 19152-8 | Eco Horizon — two-storey terrace houses (no phase name filed) | 19152-8/11-2025/0287(A)-(S) | 1 Nov 2025 | 114 | — | 已完工 · 完工证 2024 年 10 月 1 日 |
| 19152-7 | Eco Horizon 2, Camdon Fasa 6 — two-storey townhouses | 19152-7/06-2025/0043(A)-(S) | 6 Jun 2025 | 235 | — | 已完工 · 完工证 2024 年 11 月 1 日 |
| 19152-6 | Eco Horizon 2, Fasa 4 — two-storey terrace houses | 19152-6/01-2024/35(A)-(S) | 12 Jan 2024 | 180 | — | 已完工 · 完工证 2024 年 1 月 17 日 |
| 19152-5 | Beldon Fasa 8 & 9 — 134 semi-detached and 47 detached houses | 19152-5/10-2024/1482(A)-(S) | 22 Oct 2024 | 181 | 5–6 / 5 (semi-detached) | 已完工 · 完工证 2024 年 5 月 30 日 |
| 合计 | 2,456 | 持牌发展商:Eco Horizon Sdn Bhd (19152) | ||||
左右滑动可看完整表格 →
怎么自己查政府房屋查册 — 七个状态词的意思、为什么用行销名称搜不到,以及本站 175 个项目的查册状态一览 →
2026 年 10 月 2 日读取自 teduh.kpkt.gov.my。你可以自己查:teduh.kpkt.gov.my/semakan-status-kemajuan?kodProjek=19152-12
3,384 户是怎么加出来的——以及表格以外的四笔记录
上表 8 笔记录合计 2,456 户。三笔较早的完工记录再加 928 户:Ashton 分两笔登记,280 户和 424 户排屋(19152-1 与 19152-2,合起来就是 The Edge 推介报道里的 704 户),以及 224 户 Camdon 城市屋(19152-4)。这样就是 11 期共 3,384 户,其中 2,082 户是有地房产。第 12 笔记录 19152-3 是 Brydon(226 户半独立与 15 户独立式洋房),状态为「Permit Telah Dibatalkan」,即准证已取消,工程进度 0%,所以我没有算进去。我读取单位清单当天:Dawson 179 户已售、83 户未售;Beldon 112 户那一期 49 户已售、63 户未售;Beldon 已完工的 70 户 50 户已售、20 户未售;Duduk Ceria 1,302 户全部售出。
准证价格区间对外国买家代表什么
Dawson 的广告准证登记 RM993,370 至 RM1,359,070;Beldon 施工中的 112 户登记 RM1,655,360 至 RM2,120,160,已完工的 70 户登记 RM1,700,160 至 RM2,237,760。这些都是广告准证上的价格区间,不是任何一个单位的售价。威省对外国人购买有地或有地分层房产的门槛是 RM1,000,000,所以 Dawson 的区间跨过门槛,能不能买要按买卖合约价格逐户判断;Beldon 两个区间都在门槛之上。Duduk Ceria 的区间是 RM510,370 至 RM585,925,高于外国个人购买分层产业的 RM500,000 门槛,但登记显示已全部售出。无论哪一期,外国买家都需要州政府批准、缴 3% 州征费,并缴非公民一律 8% 的印花税。
H 表合约,36 个月——以及登记上的延期
Eco Horizon 每一期都以 H 表登记,即分层地契的买卖合约格式,交屋期 36 个月。Dawson 第一份合约日期是 2025 年 3 月 20 日,按那份合约最迟 2028 年 3 月 20 日交屋;Beldon 112 户的对应日期是 2024 年 7 月 20 日和 2027 年 7 月 20 日。这两期都没有延期记录。较早的期数有:Ashton 六个月、第一批 Camdon 城市屋五个月、Duduk Ceria 十二个月——Duduk Ceria 按第一份合约的交屋日期从 2026 年 9 月 23 日改为 2027 年 9 月 23 日。你自己的期限,从你的签约日起算。
完成 32.02% 与 61.61%
最新 7(f) 报告显示 Dawson 完成 32.02%,Beldon 112 户完成 61.61%,状态都是「lancar」(进度正常)。Beldon 另外 70 户已完成 100%,完工与合格证书日期是 2025 年 10 月 7 日。Duduk Ceria 在登记上是 100%、完工证日期 2026 年 9 月 1 日,但 EcoWorld 的网页仍写预计 2027 年 10 月完工;如果你要买那里的二手单位,实际交屋情况先问我。
关于 EcoWorld 绿盛世
EcoWorld 是 Eco World Development Group Berhad(绿盛世)的品牌,公司在马来西亚交易所上市。它的官网在峇都加湾列出两个城镇:Eco Horizon 和较新的 Eco Sun,两者的发展商执照都属于同一家公司 Eco Horizon Sdn Bhd,项目管理方是 Eco World Project Management。
The Edge 在 2017 年 9 月 29 日报道,Eco Horizon 占地 300 英亩——230 英亩住宅、70 英亩商业——发展总值 RM70 亿,分十年开发。第一期 Ashton 是 704 户双层排屋、superlink 和花园排屋,建筑面积 2,290 至 2,601 平方尺。EcoWorld 北马区总经理当时说,这个湖滨公园是威省第一个这种规模的湖滨公园。
发展商官网目前把 Ashton、Camdon、Duduk Ceria、Ceria Square 和两期 Borealis 商铺标为售罄,还在卖的是 Beldon 和 Dawson。政府登记的情况一致:11 笔有效记录里 9 笔已完工并领了完工证,2 笔在建,进度正常。
关于过往记录,老实说一句:有三个较早的期数获批延期五到十二个月,2019 年的 Brydon 准证在动工前取消。对一个横跨疫情时期开发的城镇来说这并不反常,但也正因为这样,发展商写的预计日期只能当目标,合约上的日期才是承诺。
常见问题
Eco Horizon 一共有多少户?
政府登记在执照持有人 19152 名下列出 11 期共 3,384 户:2,082 户有地房产(排屋、城市屋、半独立和独立式洋房),加上 1,302 户 Duduk Ceria 服务式公寓。其中 3,010 户属于已完工的期数。
现在在售的两期规模小得多:Dawson 262 户排屋与花园排屋;Beldon 182 户半独立式洋房,分成施工中的 112 户和已完工的 70 户。
Eco Horizon 是永久地契吗?
是。发展商的 Eco Horizon 页面和提交给房屋登记系统的广告都写明「hakmilik kekal」或「pegangan kekal」,两者都是永久地契。
广告同时注明地契有权益限制——任何转让、抵押都须经州政府书面批准——并注明土地抵押给银行作为项目融资。最终以签约时律师的查册结果为准。
Eco Horizon 现在卖的户型有多大?几房?
Dawson 有两种双层户型:THA 排屋 1,682 平方尺,地段 20 尺 × 60 尺;GHA 花园排屋 1,749 平方尺,地段 24 尺 × 56 尺。政府登记是四房三卫。
Beldon 半独立式洋房 2,540 至 2,671 平方尺,地段有 34 尺 × 75 尺、34 尺 × 80 尺和 34 尺 × 85 尺三种。楼书显示楼上四间卧室,楼下另有客房和工人房;政府登记算作五或六房、五卫。
外国人、新加坡人可以买 Eco Horizon 吗?
要看哪一期。威省对外国人购买有地或有地分层房产的门槛是 RM1,000,000。Dawson 的准证区间是 RM993,370 至 RM1,359,070,跨过门槛,所以要按买卖合约价格逐户判断;Beldon 的区间从 RM1,655,360 起,在门槛之上。
外国人购买须经州政府批准,批准时缴 3% 州征费,另缴非公民一律 8% 的印花税,三年内不能转售;土著保留单位不开放给外国人。持大马身份证、在新加坡或外地工作的买家不受门槛限制,人在外地怎么签约可以问我。
Dawson 和 Beldon 什么时候完工交屋?
Dawson:EcoWorld 官网写 2027 年 10 月,提交登记的广告写 2027 年 9 月;登记显示完成 32.02%。Beldon 112 户:官网写 2027 年 7 月,完成 61.61%。Beldon 另外 70 户已经完工,2025 年 11 月 3 日交屋。
合约上,H 表规定从你自己的签约日起 36 个月内交屋。按登记上的第一份合约计算,Dawson 最迟 2028 年 3 月 20 日,Beldon 112 户最迟 2027 年 7 月 20 日。
Dawson 和 Beldon 该选哪一期?
Dawson 是排屋产品:1,682 或 1,749 平方尺、四房,要等到大约 2027 年 10 月。想要 24 尺较宽的门面选 GHA 花园排屋,想要 60 尺较深的地段选 THA。
Beldon 是半独立产品,建筑面积大约是 Dawson 的一倍半。想尽快入住,80 尺和 85 尺深地段的 70 户现房今天就可以看,登记显示还有 20 户未售;75 尺地段的 112 户预计 2027 年 7 月完工,可选的单位比较多。
Eco Horizon 价格多少?管理费多少?
唯一公开的价格资料是政府准证上的价格区间:Dawson 是 RM993,370 至 RM1,359,070;Beldon 两期分别是 RM1,655,360 至 RM2,120,160 和 RM1,700,160 至 RM2,237,760——这是广告准证上的区间,不是任何一个单位的售价。房产网站上的数字我不会转述。
EcoWorld 的页面没有公布每月管理费、储备金和会所使用条件。WhatsApp 我,我把最新价目表、剩余单位和书面的收费发给你。
Eco Horizon 和 Eco Sun 怎么比?
同一个执照持有人,直线相距 2.3 公里。Eco Horizon 是已经成形的城镇,有湖滨公园、会所和 3,010 户已完工的房子。Taman Eco Sun 目前登记的一期是 264 户双层排屋,四房三卫,2026 年 10 月工程进度 5%,才刚开始。
想要有邻居、园林已经长成、设施一入住就能用,Eco Horizon 比较稳妥。想要最新的产品、愿意等久一点,就去看 Eco Sun,并把两份合约放在一起比。
住峇都加湾方便吗?孩子上学、出租有需求吗?
日常生活:直线距离到 IKEA 峇都加湾 755 米、Design Village 名牌奥莱城 891 米、UOW Malaysia KDU 校区 1.1 公里、Bandar Cassia 收费站 1.2 公里。KPJ 槟城专科医院在 14.5 公里外,看专科要开一段车。华小的学额和实际车程,我可以另外整理给你。
出租:这一带的租客主要是在 1.2 公里外峇都加湾工业园上班的人,以及 UOW Malaysia KDU 等院校的学生和教职员。租金数字我不报。围篱保安分层社区里的整间房屋,比较适合租给家庭或公司,不太适合分房出租,先向管理处问清楚住户守则。
索取最新价目表与可售单位
发展商价格会调整,好的单位也卖得快。告诉我你的预算,以及你是自住还是投资——我会挑真正适合你的单位发过去,不是一份通用楼书。
发展商新盘,买方无需支付经纪佣金
Louis Koh
马来西亚房产 11 年经验 · 新山、吉隆坡与槟城新盘 · 中文 & English
我服务来自新加坡与海外的跨境买家,以及本地投资者。如果某个项目不适合你,我会直接说——这通常比一份楼书更有价值。
发布于 2026-10-02 · 最后核对日期 2026-10-07,依据EcoWorld 的 Eco Horizon 官网与电子楼书、发展商提交给房屋登记系统的广告、The Edge(2017 年 9 月 29 日),以及房屋及地方政府部(KPKT)登记资料。可售单位、价格与交房时间由发展商决定并可能调整。本页面为营销资讯,不构成要约或合约。
问一个具体的问题
不想用 WhatsApp 也可以。留下问题,我亲自回。只有姓名和一个联络方式是必填的。
政府记录的户型、准证价格与完成度
这一整张表不是发展商的说法,是房屋及地方政府部按 7(f) 报告记录的:户型、房厕数、建筑面积、单位数、准证上的价格区间、认证完成百分比。发展商宣传册上的价格可以改,准证上的价格是报备的;宣传册可以不提进度,完成度是政府认证的。状态用词也是政府自己的:Lancar(正常)、Lewat(落后)、Sakit(病态)、Terbengkalai(荒废)。
19152-12 · ECO HORIZON 3
整体状态:Lancar — 进度正常
| 组件 | 房 / 厕 | 面积 | 单位数 | 准证价格区间 | 完成度 |
|---|---|---|---|---|---|
| Rumah Teres 2 层 Lancar | 4 / 3 | — | 262 | RM993,370.00 – RM1,359,070.00 | 32.02% |
表格可左右滑动查看完整栏位。
这是发展商为了取得广告许可、依法呈报并经房屋局核准的那一份文件,由部门自己的主机提供。它通常载有位置图、发展商执照与建筑图批准编号、预计完工日期、地皮抵押状况,以及逐个户型的单位数与最低/最高价格。销售人员给你的宣传册可以改版;这一份改不了。
读取自 teduh.kpkt.gov.my,2026-10-08,项目代码 19152-12。本站每周自动重读一次。
19152-9 · ECO HORIZON 1
整体状态:Lancar — 进度正常
| 组件 | 房 / 厕 | 面积 | 单位数 | 准证价格区间 | 完成度 |
|---|---|---|---|---|---|
| Rumah Berkembar 2 层 Lancar | 5, 6 / 5 | — | 112 | RM1,655,360.00 – RM2,120,160.00 | 61.61% |
表格可左右滑动查看完整栏位。
这是发展商为了取得广告许可、依法呈报并经房屋局核准的那一份文件,由部门自己的主机提供。它通常载有位置图、发展商执照与建筑图批准编号、预计完工日期、地皮抵押状况,以及逐个户型的单位数与最低/最高价格。销售人员给你的宣传册可以改版;这一份改不了。
读取自 teduh.kpkt.gov.my,2026-10-08,项目代码 19152-9。本站每周自动重读一次。
19152-10 · ECO HORIZON 1
整体状态:Siap Dengan CCC — 已完工
| 组件 | 房 / 厕 | 面积 | 单位数 | 准证价格区间 | 完成度 |
|---|---|---|---|---|---|
| Rumah Berkembar 2 层 Siap Dengan CCC | 5, 6 / 5 | — | 70 | RM1,700,160.00 – RM2,237,760.00 | 100.00% |
表格可左右滑动查看完整栏位。
这是发展商为了取得广告许可、依法呈报并经房屋局核准的那一份文件,由部门自己的主机提供。它通常载有位置图、发展商执照与建筑图批准编号、预计完工日期、地皮抵押状况,以及逐个户型的单位数与最低/最高价格。销售人员给你的宣传册可以改版;这一份改不了。
读取自 teduh.kpkt.gov.my,2026-10-08,项目代码 19152-10。本站每周自动重读一次。
19152-11 · PANGSAPURI PERKHIDMATAN CERIA
整体状态:Siap Dengan CCC — 已完工
| 组件 | 房 / 厕 | 面积 | 单位数 | 准证价格区间 | 完成度 |
|---|---|---|---|---|---|
| Pangsapuri Servis 31 层 Siap Dengan CCC | 3 / 2, 3 | — | 651 | RM510,370.00 – RM585,925.00 | 100.00% |
| Pangsapuri Servis 31 层 Siap Dengan CCC | 2, 3 / 2, 3 | — | 651 | RM510,370.00 – RM585,925.00 | 100.00% |
表格可左右滑动查看完整栏位。
这是发展商为了取得广告许可、依法呈报并经房屋局核准的那一份文件,由部门自己的主机提供。它通常载有位置图、发展商执照与建筑图批准编号、预计完工日期、地皮抵押状况,以及逐个户型的单位数与最低/最高价格。销售人员给你的宣传册可以改版;这一份改不了。
读取自 teduh.kpkt.gov.my,2026-10-08,项目代码 19152-11。本站每周自动重读一次。
19152-8 · ECO HORIZON
整体状态:Siap Dengan CCC — 已完工
| 组件 | 房 / 厕 | 面积 | 单位数 | 准证价格区间 | 完成度 |
|---|---|---|---|---|---|
| Rumah Teres 2 层 Siap Dengan CCC | — | — | 114 | RM1,051,200.00 – RM1,410,000.00 | 100.00% |
表格可左右滑动查看完整栏位。
这是发展商为了取得广告许可、依法呈报并经房屋局核准的那一份文件,由部门自己的主机提供。它通常载有位置图、发展商执照与建筑图批准编号、预计完工日期、地皮抵押状况,以及逐个户型的单位数与最低/最高价格。销售人员给你的宣传册可以改版;这一份改不了。
读取自 teduh.kpkt.gov.my,2026-10-08,项目代码 19152-8。本站每周自动重读一次。
19152-7 · ECO HORIZON 2
整体状态:Siap Dengan CCC — 已完工
| 组件 | 房 / 厕 | 面积 | 单位数 | 准证价格区间 | 完成度 |
|---|---|---|---|---|---|
| Rumah Bandar 2 层 Siap Dengan CCC | — | — | 235 | RM581,100.00 – RM1,084,200.00 | 100.00% |
表格可左右滑动查看完整栏位。
这是发展商为了取得广告许可、依法呈报并经房屋局核准的那一份文件,由部门自己的主机提供。它通常载有位置图、发展商执照与建筑图批准编号、预计完工日期、地皮抵押状况,以及逐个户型的单位数与最低/最高价格。销售人员给你的宣传册可以改版;这一份改不了。
读取自 teduh.kpkt.gov.my,2026-10-08,项目代码 19152-7。本站每周自动重读一次。
19152-6 · ECO HORIZON 2
整体状态:Siap Dengan CCC — 已完工
| 组件 | 房 / 厕 | 面积 | 单位数 | 准证价格区间 | 完成度 |
|---|---|---|---|---|---|
| Rumah Teres 2 层 Siap Dengan CCC | — | — | 180 | RM885,600.00 – RM1,263,600.00 | 100.00% |
表格可左右滑动查看完整栏位。
读取自 teduh.kpkt.gov.my,2026-10-08,项目代码 19152-6。本站每周自动重读一次。
19152-5 · ECO HORIZON
整体状态:Siap Dengan CCC — 已完工
| 组件 | 房 / 厕 | 面积 | 单位数 | 准证价格区间 | 完成度 |
|---|---|---|---|---|---|
| Rumah Berkembar 2 层 Siap Dengan CCC | 6 / 5 | 0 – 229 m² | 58 | RM1,545,600.00 – RM1,965,600.00 | 100.00% |
| Rumah Sesebuah 2 层 Siap Dengan CCC | — | 0 – 297 m² | 47 | RM2,361,600.00 – RM3,237,600.00 | 100.00% |
| Rumah Berkembar 2 层 Siap Dengan CCC | 5 / 5 | 0 – 229 m² | 76 | RM1,641,600.00 – RM2,085,600.00 | 100.00% |
表格可左右滑动查看完整栏位。
这是发展商为了取得广告许可、依法呈报并经房屋局核准的那一份文件,由部门自己的主机提供。它通常载有位置图、发展商执照与建筑图批准编号、预计完工日期、地皮抵押状况,以及逐个户型的单位数与最低/最高价格。销售人员给你的宣传册可以改版;这一份改不了。
读取自 teduh.kpkt.gov.my,2026-10-08,项目代码 19152-5。本站每周自动重读一次。
怎么用这个数字。完成度是对着你合约上的交楼日看的,不是对着销售讲的话看。一个法定交楼期只剩一年、完成度却还在三成的项目,算术自己会说话。
其他项目呢?本站全部项目按查册状态分组——已撤销、已烂尾、进度落后的排在最前面。
