Eco Sun @ 槟城峇都加湾
EcoWorld 在峇都加湾的另一个城镇,直线距离槟州体育场 961 米:两期共 528 间永久地契 Everine 双层排屋,加上单栋 33 层、500 户的 Irama 服务式公寓。排屋的准证价格区间横跨威省非公民购买有地分层产业的 RM1,000,000 门槛,外国买家能不能买,要逐个单位按买卖合约价格来定。
⚡ 通常 15 分钟内回复,早 9 点至晚 10 点(马来西亚时间)· 无需承诺

Eco Sun @ 槟城峇都加湾 项目速览
以下每一项数据均出自发展商官方公布资料或政府登记资料。两者都没有公布的内容,本页面一律不写。
- 项目名称
- Eco SunEcoWorld 城镇项目 · 执照持有人 Eco Horizon Sdn Bhd
- 位置

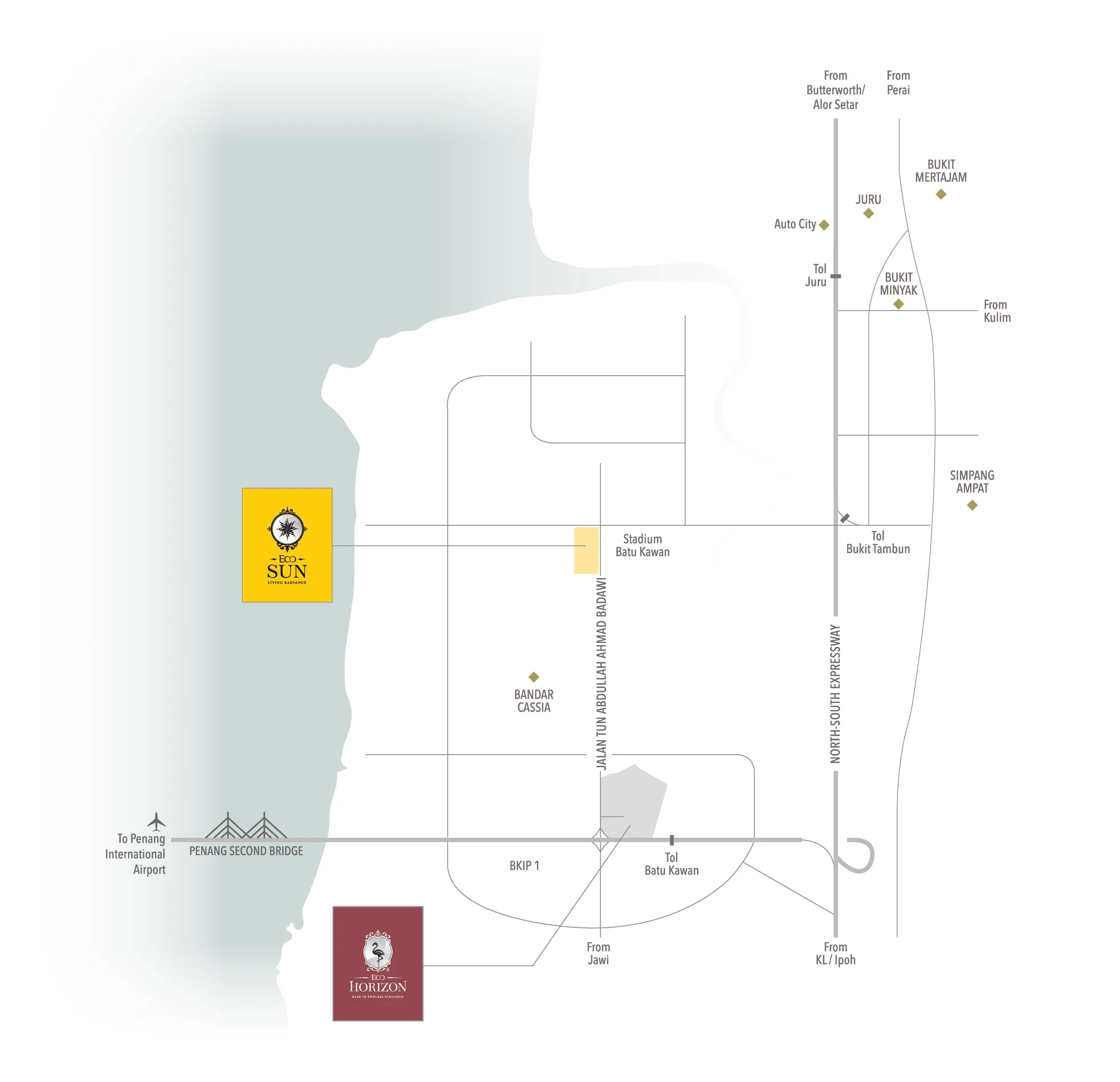

- 峇都加湾 Bandar CassiaJalan Tun Abdullah Ahmad Badawi,槟城威省 · 距槟州体育场 961 米
- 地契
- 永久地契发展商提交给政府登记的广告上写明「hakmilik kekal」
- 目前在售
- Everine 排屋 · Irama 公寓第 2、3 期是有地房产,第 4A 期是高楼;Aurea 店铺属于另外推出的商业单位
- 单位数
- 登记共 1,028 个排屋 264 + 264 间,服务式公寓 500 户
- 排屋户型

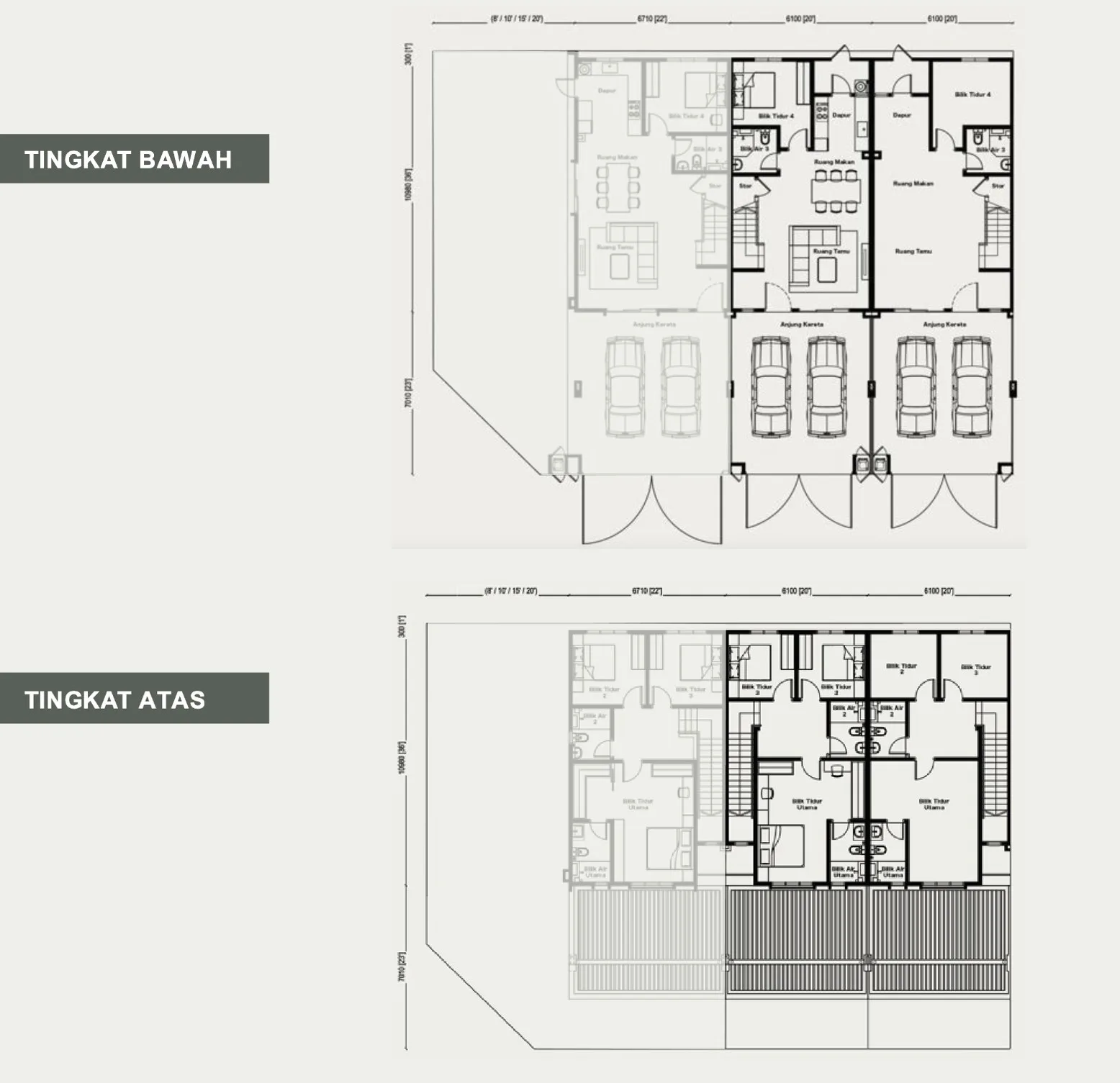

- 1,739 与 1,912 平方尺STA 型地段 20 × 60 尺,STB 型地段 22 × 60 尺 · 三至四房、三卫
- 公寓户型

- 1,000 平方尺 · 三房两卫只有 A 型一种格局,单栋 33 层
- 完工
- Everine 2028 年 9 月 · Irama 2029 年 6 月发展商的预计日期 · 登记显示完成 5.23%、5.00%、0.00%,进度正常
- 政府准证
- 19152-13 · 19152-14 · 19152-15三张广告准证,分别有效至 2028 年 9 月 7 日、2028 年 11 月 19 日、2029 年 5 月 2 日
- 外国买家
- 逐个单位判断排屋价格区间横跨 RM1,000,000 有地分层门槛;Irama 区间高于外国个人购买分层产业的 RM500,000 门槛
延伸主题
每个都是有内容的专题页,不是自动生成的标签存档页。
关于 Eco Sun,询问之前该先知道的六件事
四件是威省买家会把它放进名单的理由,两件是下决定之前要先问清楚的事。每一件都出自 EcoWorld 自己的资料或政府登记。
三期全部是永久地契
Eco Horizon Sdn Bhd 提交给房屋登记系统的广告,无论是 Everine 排屋还是 Irama 公寓,都写明「hakmilik kekal」,也就是永久地契。峇都加湾各个项目的地契不尽相同,所以拿 Eco Sun 和 Bandar Cassia 其他项目比较时,这是第一行要对照的资料。
排屋只有两种面积,选择很单纯
Everine 只有两个户型:STA 型地段 20 × 60 尺、建筑面积 1,739 平方尺;STB 型地段 22 × 60 尺、建筑面积 1,912 平方尺。登记显示第 3 期每一间都是四房三卫,所以真正要选的,是多两尺面宽值不值得,以及房子在整排里的位置。
为在峇都加湾上班的家庭而设
从登记坐标量直线距离:峇都加湾工业园 3.5 公里、Columbia Asia 医院 2.0 公里、UOW Malaysia KDU 校区 1.9 公里、Design Village 1.7 公里、IKEA 2.8 公里。夫妻俩在工业园上班的话,日常生活基本都在三公里的范围里。
销售数字你自己查得到
政府登记是公开的。它记录 Everine 第 2 期 264 间里已售出 260 间;我读取当天,第 3 期售出 61 间,Irama 售出 170 户。这些是呈报给政府的数字,不是宣传口号,用本页的项目编号你也能打开同一份记录。
离拿钥匙还有好几年
工程才刚开始:两期排屋分别完成 5.23% 和 5.00%,Irama 是 0.00%。发展商预计排屋 2028 年 9 月完工、Irama 2029 年 6 月完工,而且 Irama 的合约已经获批延长 12 个月,交屋期是 48 个月。贷款安排和你现在租约的到期日,要按这些日期来规划,不要按展销厅的气氛。
设施清单和每月收费都没有公布
EcoWorld 的 Eco Sun 页面有总体规划图,却没有设施清单,也没写管理费。排屋采用 H 表(分层产业)合约,通常代表有公共产业和每月管理费,即使买的是有地房屋也一样。签任何文件之前,我会替你把设施明细和各项收费的书面资料要来。
整个项目,一次拆解清楚
这里的每一个数字,都来自发展商本身或政府登记资料。
选择期数
Everine · 第 2 期
双层排屋,政府登记名称是 Taman Eco Sun 第 2 期,项目编号 19152-13。准证 2025 年 9 月 8 日核发,第一份买卖合约日期是 2025 年 9 月 12 日。我读取单位清单时,264 间里有 260 间登记为已售出,只剩 4 间未售,所以这一期的问题其实是「最后还剩哪几间」。登记列出三房或四房、三间浴室,工程完成 5.23%。
Everine · 第 3 期
Everine 的第二批排屋,登记名称是 Taman Eco Sun 第 3 期,项目编号 19152-14,登记坐标距离第 2 期 186 米。准证 2025 年 11 月 20 日核发,第一份买卖合约日期是 2026 年 3 月 1 日。我读取当天,登记显示 61 间已售出、203 间未售出,想挑排数、朝向和边间,就要看这一期。264 间全部登记为四房三卫,工程完成 5.00%。
Irama D’ Eco Sun · 第 4A 期
单栋 33 层、共 500 户的服务式公寓,登记名称是 Pangsapuri Perkhidmatan Irama,项目编号 19152-15,距离 Everine 第 2 期的登记坐标 277 米。全部是 A 型:1,000 平方尺、三房两卫。登记的单位清单显示底层 4 户,1 楼到 8 楼每层 5 户,9 楼到 32 楼共 24 层每层 19 户。我读取时 170 户已售出、330 户未售出,工程进度 0.00%。发展商提交的广告注明标准单位有两个停车位;你看中的那一户怎么分配,我帮你要书面确认。
项目现在走到哪一步
发展商地图上的 Eco Sun

Eco Sun @ 槟城峇都加湾 在哪里
位于峇都加湾 Bandar Cassia 的 Jalan Tun Abdullah Ahmad Badawi 沿线,在槟城第二大桥的威省这一端——直线距离槟州体育场 961 米,距离设有销售展厅的 EcoWorld Gallery @ Eco Horizon 2.5 公里。
地图定位取自国家房屋登记系统中 Everine 第 2 期(项目 19152-13)的坐标。第 3 期距离此点 186 米,Irama 距离 277 米。距离均为从此点起算的直线距离。
- 槟州体育场(峇都加湾)961 米直线距离
- Design Village 名牌奥莱城1.7 公里直线距离
- UOW Malaysia KDU 槟城大学学院(峇都加湾校区)1.9 公里直线距离
- Columbia Asia 医院(峇都加湾)2.0 公里直线距离
- IKEA 峇都加湾2.8 公里直线距离
- 敬群华小(SJK(C) Keng Koon)2.9 公里直线距离
- 峇都加湾工业园3.5 公里直线距离
- Bandar Cassia 收费站(槟城第二大桥)3.6 公里直线距离
- Queensbay Mall(槟岛)16.1 公里直线距离
在政府登记上,Eco Sun 是三个项目——19152-13、19152-14、19152-15
发展商执照持有人是 Eco Horizon Sdn Bhd(19152),也就是 EcoWorld 用来开发 Eco Horizon 和 Eco Sun 的公司。登记显示这家公司名下共有 15 个项目,其中三个是 Eco Sun 目前的住宅期数。
| 项目编号 | 登记名称 | 广告准证 | 准证到期 | 单位数 | 房 / 卫 | 状态 |
|---|---|---|---|---|---|---|
| 19152-13 | Taman Eco Sun Phase 2 (Everine) — 2-storey terrace houses | 19152-13/09-2028/0739(N)-(S) | 7 Sep 2028 | 264 | 3–4 / 3 | 完成 5.23% · 进度正常 |
| 19152-14 | Taman Eco Sun Phase 3 (Everine) — 2-storey terrace houses | 19152-14/11-2028/0981(N)-(S) | 19 Nov 2028 | 264 | 4 / 3 | 完成 5.00% · 进度正常 |
| 19152-15 | Pangsapuri Perkhidmatan Irama (Irama D’ Eco Sun) — serviced apartments, 33 storeys | 19152-15/05-2029/0330(A)-(S) | 2 May 2029 | 500 | 3 / 2 | 完成 0.00% · 进度正常 |
| 合计 | 1,028 | 持牌发展商:Eco Horizon Sdn Bhd (19152) | ||||
左右滑动可看完整表格 →
怎么自己查政府房屋查册 — 七个状态词的意思、为什么用行销名称搜不到,以及本站 175 个项目的查册状态一览 →
2026 年 10 月 2 日读取自 teduh.kpkt.gov.my。你可以自己查:teduh.kpkt.gov.my/semakan-status-kemajuan?kodProjek=19152-13(再查 19152-14 和 19152-15)。
登记共 1,028 个单位,与发展商自己的数字一致
登记系统列出第 2 期 264 间排屋、第 3 期 264 间排屋,以及 Irama 500 户服务式公寓,合计 1,028 个单位。EcoWorld 的 Eco Sun 页面写的也是 Everine 每期 264 个单位、Irama 500 个单位。我读取单位清单当天:第 2 期 260 间已售、4 间未售;第 3 期 61 间已售、203 间未售;Irama 170 户已售、330 户未售。清单也标出土著保留单位:第 2 期 38 间、第 3 期 8 间、Irama 34 户。
准证价格区间与外国买家资格
广告准证登记的区间是:Everine 第 2 期 RM814,880 至 RM1,233,980,第 3 期 RM890,780 至 RM1,246,080,Irama RM521,950 至 RM578,050。这些都是广告准证上的价格区间,不是任何一个单位的售价。在威省,非公民购买有地或有地分层产业的门槛是 RM1,000,000,排屋的区间横跨这条线,所以要逐间按买卖合约价格判断。分层产业方面,外国个人的门槛是 RM500,000,外国公司是 RM1,000,000:Irama 的区间高于前者、低于后者。每一宗都要州政府批准,土著保留单位不开放给外国人。
三期都用 H 表合约——排屋 36 个月,Irama 48 个月
三期全部采用 H 表(分层产业)买卖合约,排屋也不例外。Everine 第 2、3 期是标准的 36 个月交屋期,登记上没有延期;第一份合约的日期分别是 2025 年 9 月 12 日和 2026 年 3 月 1 日,按这两份合约计算,最迟交屋日是 2028 年 9 月 12 日和 2029 年 3 月 1 日。Irama 不一样:登记显示已获批延长 12 个月,交屋期是 48 个月,第一份合约日期是 2026 年 6 月 6 日,最迟交屋日是 2030 年 6 月 6 日。你自己的期限,从你的签约日起算。

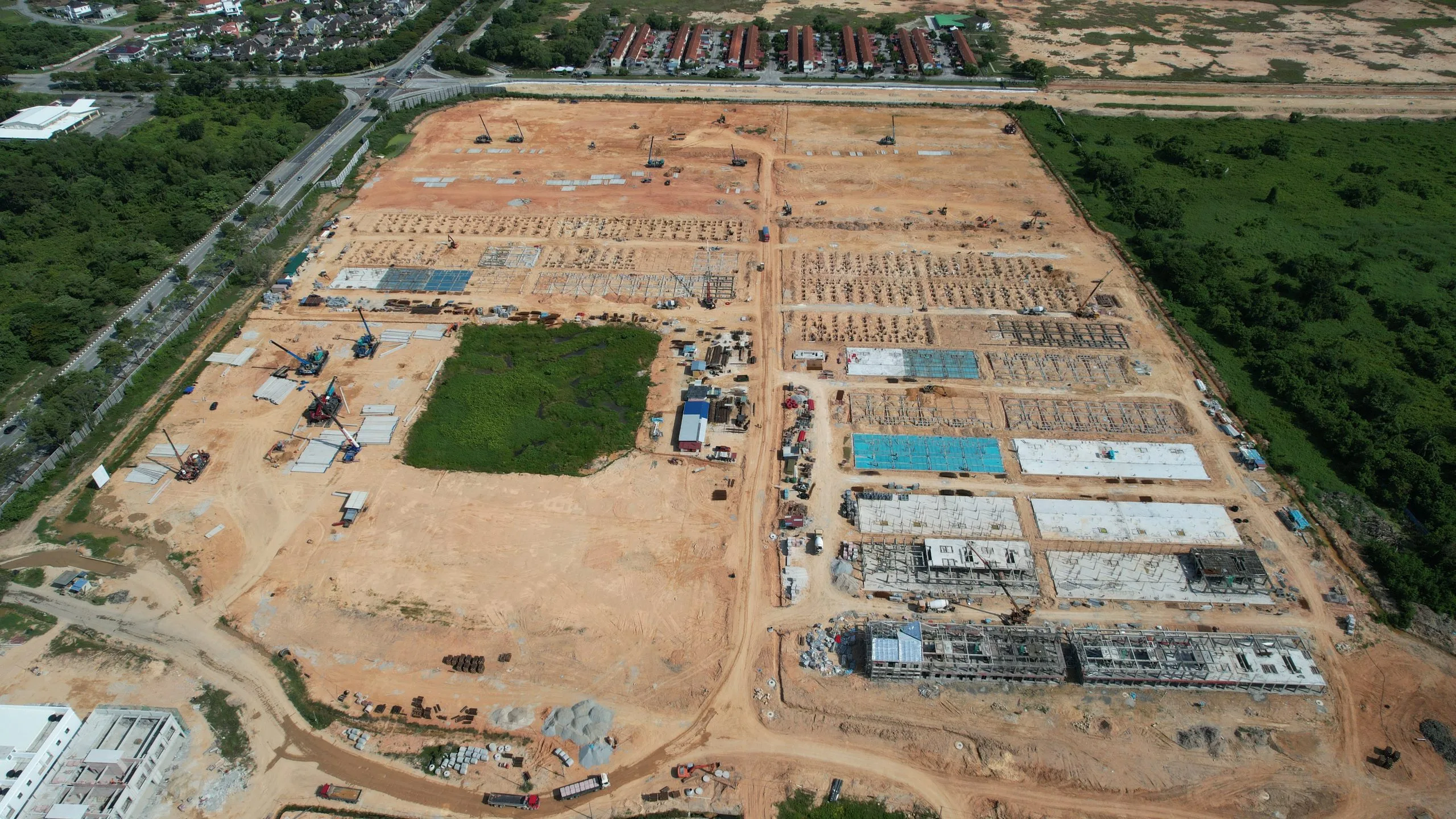

完成 5.23%、5.00%、0.00%——全部登记为进度正常
最新报告显示第 2 期完成 5.23%、第 3 期 5.00%、Irama 0.00%,状态都是「lancar」(进度正常)。三期都还没有完工与合格证书(CCC)和交屋记录,以目前这么早的阶段来说很正常。发展商预计 Everine 2028 年 9 月、Irama 2029 年 6 月完工——那是目标,不是合约承诺。
关于 EcoWorld(绿盛世)
EcoWorld(Eco World Development Group Berhad,绿盛世)在峇都加湾通过 Eco Horizon Sdn Bhd 开发,发展商执照编号 19152/01-2029/1486(A),有效期 2024 年 1 月 13 日至 2029 年 1 月 12 日。提交给登记系统的广告列明项目管理公司是 Eco World Project Management Sdn Bhd,审批单位是威省市政厅(Majlis Bandaraya Seberang Perai)。
Eco Sun 的规划其实已经很多年。2017 年 5 月,The Edge 产业版报道它占地 74.5 英亩,就在 300 英亩的 Eco Horizon 旁边,两者的发展总值合计超过 70 亿令吉,并引述了 EcoWorld 槟城总经理 Khoo Teck Chong 的谈话。EcoWorld 现在的 Eco Sun 页面没有写占地面积,所以这个数字只能当作 2017 年的规划来看。

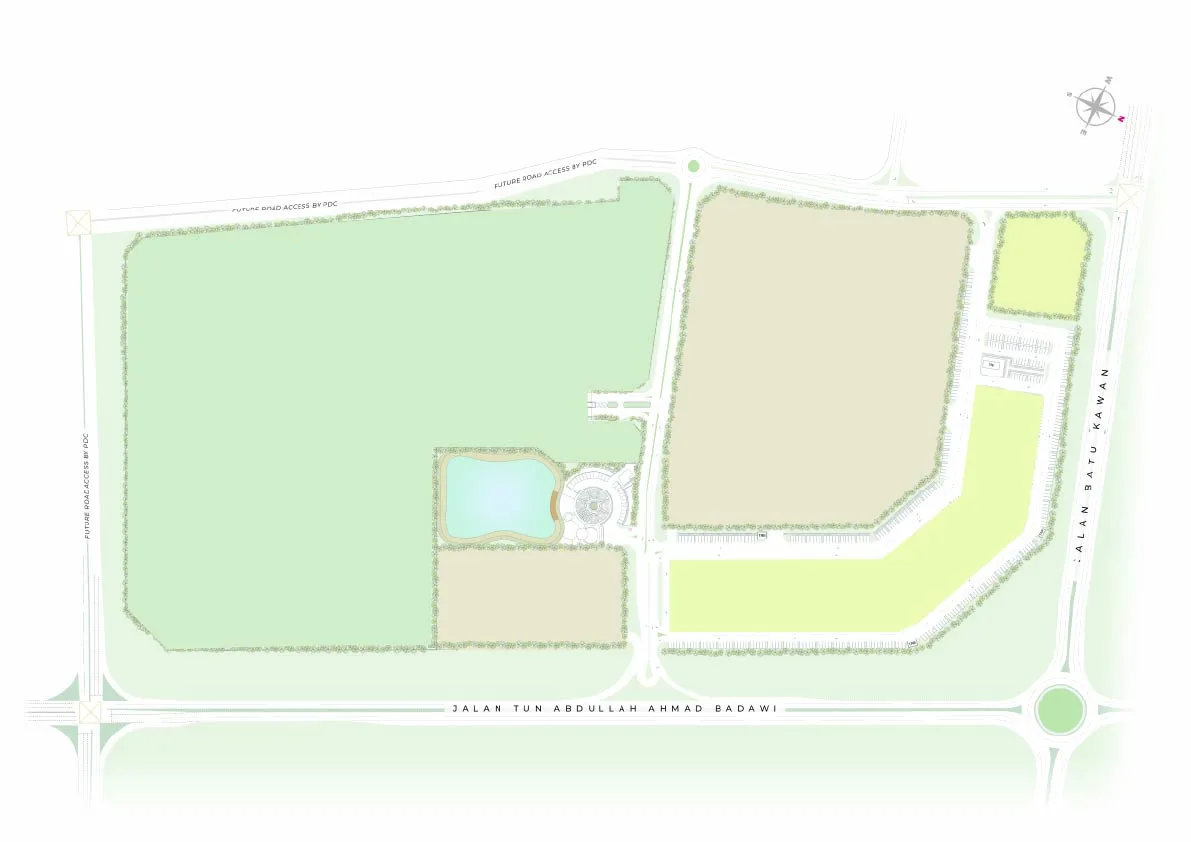

发展商现在对 Eco Sun 的形容是「艺术、文化与自然交汇的地方」。总体规划页面列出有地、高楼和商业三类产品:Everine 排屋、Irama D’ Eco Sun、开放登记中的另一期公寓 Duduk Temuan、双层店铺 Aurea,以及 Irama Square 和 Temuan Square 商业地段。提交的广告也注明土地抵押给 Public Investment Bank Berhad,这是正常的项目融资;签约时你的律师会处理赎契文件。
关于时间表,老实说一句:2017 年那篇报道预计 Eco Sun 的第一批排屋在 2017 年下半年推出,可是我在登记上找到的 Eco Sun 最早一张住宅准证,日期是 2025 年 9 月。另外,Irama 在还没有任何工程进度记录之前,交屋期就已经延长到 48 个月。对这种规模的发展商来说,这两点单独看都不算警讯,但正因如此,你更应该读清楚合约里的交屋期和延迟赔偿条款,而不是只看宣传册上的日期。
常见问题
Eco Sun 一共有多少个单位?
政府登记目前显示 1,028 个住宅单位:Everine 第 2 期 264 间排屋、第 3 期 264 间排屋,以及第 4A 期 Irama D’ Eco Sun 的 500 户服务式公寓。
EcoWorld 的总体规划里还有店铺和后续的公寓期数,目前还没出现在房屋登记系统上,所以整个城镇最终的规模会比这个数字大。
Eco Sun 是永久地契吗?
是。发展商为 Everine 排屋和 Irama 提交给房屋登记系统的广告都写明「hakmilik kekal」,即永久地契,EcoWorld 的 Eco Sun 页面也这么写。
同一批广告注明土地抵押给 Public Investment Bank Berhad 作为项目融资,而且转让须经州政府批准。最终以签约时律师的查册结果为准。
Eco Sun 排屋和公寓面积多大?有几房?
Everine 排屋有两个户型:STA 型 1,739 平方尺,地段 20 × 60 尺;STB 型 1,912 平方尺,地段 22 × 60 尺。登记显示第 3 期是四房三卫,第 2 期是三房或四房、三卫。
Irama 只有 A 型一种格局:1,000 平方尺,三房两卫。本页的户型图取自发展商向政府登记提交的广告。
外国人、新加坡人可以买 Eco Sun 吗?
要看单位。排屋方面,威省非公民购买有地或有地分层产业的门槛是 RM1,000,000,而准证价格区间从门槛以下到门槛以上都有,所以每一间要按买卖合约价格判断。Irama 的区间高于外国个人购买分层产业的 RM500,000 门槛,但低于外国公司的 RM1,000,000 门槛。
外国人购买须经州政府批准,获批时缴 3% 州政府征费,三年内不能转售,土著保留单位不开放,住宅产业印花税一律 8%。持大马身份证、在新加坡或外地工作的买家不受这些门槛限制;人在国外怎么安排签约,把情况告诉我,我先替你确认那个单位的资格和流程。
Eco Sun 什么时候完工交屋?
EcoWorld 预计 Everine 排屋 2028 年 9 月完工,Irama 2029 年 6 月完工。2026 年 10 月政府登记显示两期排屋分别完成 5.23% 和 5.00%,Irama 是 0.00%,状态都是进度正常。
合约上,H 表规定排屋从签约日起 36 个月内交屋,Irama 是 48 个月。按登记上的第一份合约计算:第 2 期最迟 2028 年 9 月 12 日,第 3 期 2029 年 3 月 1 日,Irama 2030 年 6 月 6 日。
Everine 第 2 期、第 3 期和 Irama,该选哪一个?
想买有地房屋、又想有位置可挑,看第 3 期:登记显示 264 间里还有 203 间未售出,第 2 期只剩 4 间。第 2 期签约日期较早,如果剩下的房子刚好合适,等的时间可能短一点。
Irama 是另一种产品:500 户大楼里的 1,000 平方尺三房公寓,交屋期较长,是 48 个月。预算想压低、不想打理房子,选它;需要四房、想要自己的有地房屋,选排屋。
Eco Sun 价格多少?管理费多少?
我只引用政府准证上的价格区间:Everine 第 2 期 RM814,880 至 RM1,233,980,第 3 期 RM890,780 至 RM1,246,080,Irama RM521,950 至 RM578,050。这些是广告准证上的区间,不是任何一个单位的售价;房产网站上的数字我不会转述。
排屋和公寓的每月管理费、储备金,发展商都没有公布。WhatsApp 我,我把最新价目表、剩余单位和书面的收费发给你。
Eco Sun 和 Eco Horizon 怎么比?
同一个发展商、同一个执照持有人,直线相距 2.5 公里。Eco Horizon 推出得早、规模也大——The Edge 2017 年报道它占地 300 英亩,中央公园 13.6 英亩——里面已经有完工、有人入住的期数。Eco Sun 是槟州体育场旁边的新一批产品,目前全部还在施工。
想早点入住,或者想先看到盖好的街道才买,从 Eco Horizon 看起。愿意等到 2028 年或更晚,换一间全新的双层排屋或 1,000 平方尺公寓,目前的货源就在 Eco Sun。
住峇都加湾方便吗?华小、出租需求怎么样?
日常生活(直线距离):Design Village 1.7 公里、Columbia Asia 医院 2.0 公里、IKEA 2.8 公里;华小方面,敬群华小 2.9 公里。峇都加湾是规划出来的新市镇,商店、学校、诊所沿着大路分布,去哪里都要开车。学额和校车路线每年不同,我可以帮你另外问清楚。
出租方面,租客来源是 3.5 公里外峇都加湾工业园的上班族和工程师,以及 1.9 公里外 UOW Malaysia KDU 校区的学生。租金数字我不报。要记得,每一期交屋时会有几百间类似的房子同时进入市场,所以要以持有好几年来打算,而不是几个月。
索取最新价目表与可售单位
发展商价格会调整,好的单位也卖得快。告诉我你的预算,以及你是自住还是投资——我会挑真正适合你的单位发过去,不是一份通用楼书。
发展商新盘,买方无需支付经纪佣金
Louis Koh
马来西亚房产 11 年经验 · 新山、吉隆坡与槟城新盘 · 中文 & English
我服务来自新加坡与海外的跨境买家,以及本地投资者。如果某个项目不适合你,我会直接说——这通常比一份楼书更有价值。
发布于 2026-10-02 · 最后核对日期 2026-10-07,依据EcoWorld 的 Eco Sun 网站、发展商提交给房屋登记系统的广告、房屋及地方政府部(KPKT)登记资料,以及 The Edge(2017 年 5 月)。可售单位、价格与交房时间由发展商决定并可能调整。本页面为营销资讯,不构成要约或合约。
问一个具体的问题
不想用 WhatsApp 也可以。留下问题,我亲自回。只有姓名和一个联络方式是必填的。
政府记录的户型、准证价格与完成度
这一整张表不是发展商的说法,是房屋及地方政府部按 7(f) 报告记录的:户型、房厕数、建筑面积、单位数、准证上的价格区间、认证完成百分比。发展商宣传册上的价格可以改,准证上的价格是报备的;宣传册可以不提进度,完成度是政府认证的。状态用词也是政府自己的:Lancar(正常)、Lewat(落后)、Sakit(病态)、Terbengkalai(荒废)。
19152-13 · TAMAN ECO SUN
整体状态:Lancar — 进度正常
| 组件 | 房 / 厕 | 面积 | 单位数 | 准证价格区间 | 完成度 |
|---|---|---|---|---|---|
| Rumah Teres 2 层 Lancar | 3, 4 / 3 | — | 264 | RM814,880.00 – RM1,233,980.00 | 5.23% |
表格可左右滑动查看完整栏位。
这是发展商为了取得广告许可、依法呈报并经房屋局核准的那一份文件,由部门自己的主机提供。它通常载有位置图、发展商执照与建筑图批准编号、预计完工日期、地皮抵押状况,以及逐个户型的单位数与最低/最高价格。销售人员给你的宣传册可以改版;这一份改不了。
读取自 teduh.kpkt.gov.my,2026-10-08,项目代码 19152-13。本站每周自动重读一次。
19152-14 · TAMAN ECO SUN
整体状态:Lancar — 进度正常
| 组件 | 房 / 厕 | 面积 | 单位数 | 准证价格区间 | 完成度 |
|---|---|---|---|---|---|
| Rumah Teres 2 层 Lancar | 4 / 3 | — | 264 | RM890,780.00 – RM1,246,080.00 | 5.00% |
表格可左右滑动查看完整栏位。
这是发展商为了取得广告许可、依法呈报并经房屋局核准的那一份文件,由部门自己的主机提供。它通常载有位置图、发展商执照与建筑图批准编号、预计完工日期、地皮抵押状况,以及逐个户型的单位数与最低/最高价格。销售人员给你的宣传册可以改版;这一份改不了。
读取自 teduh.kpkt.gov.my,2026-10-08,项目代码 19152-14。本站每周自动重读一次。
19152-15 · PANGSAPURI PERKHIDMATAN IRAMA
整体状态:Lancar — 进度正常
| 组件 | 房 / 厕 | 面积 | 单位数 | 准证价格区间 | 完成度 |
|---|---|---|---|---|---|
| Pangsapuri Servis 33 层 Lancar | 3 / 2 | — | 500 | RM521,950.00 – RM578,050.00 | 0.00% |
表格可左右滑动查看完整栏位。
这是发展商为了取得广告许可、依法呈报并经房屋局核准的那一份文件,由部门自己的主机提供。它通常载有位置图、发展商执照与建筑图批准编号、预计完工日期、地皮抵押状况,以及逐个户型的单位数与最低/最高价格。销售人员给你的宣传册可以改版;这一份改不了。
读取自 teduh.kpkt.gov.my,2026-10-08,项目代码 19152-15。本站每周自动重读一次。
怎么用这个数字。完成度是对着你合约上的交楼日看的,不是对着销售讲的话看。一个法定交楼期只剩一年、完成度却还在三成的项目,算术自己会说话。
其他项目呢?本站全部项目按查册状态分组——已撤销、已烂尾、进度落后的排在最前面。
